Vormauerungen

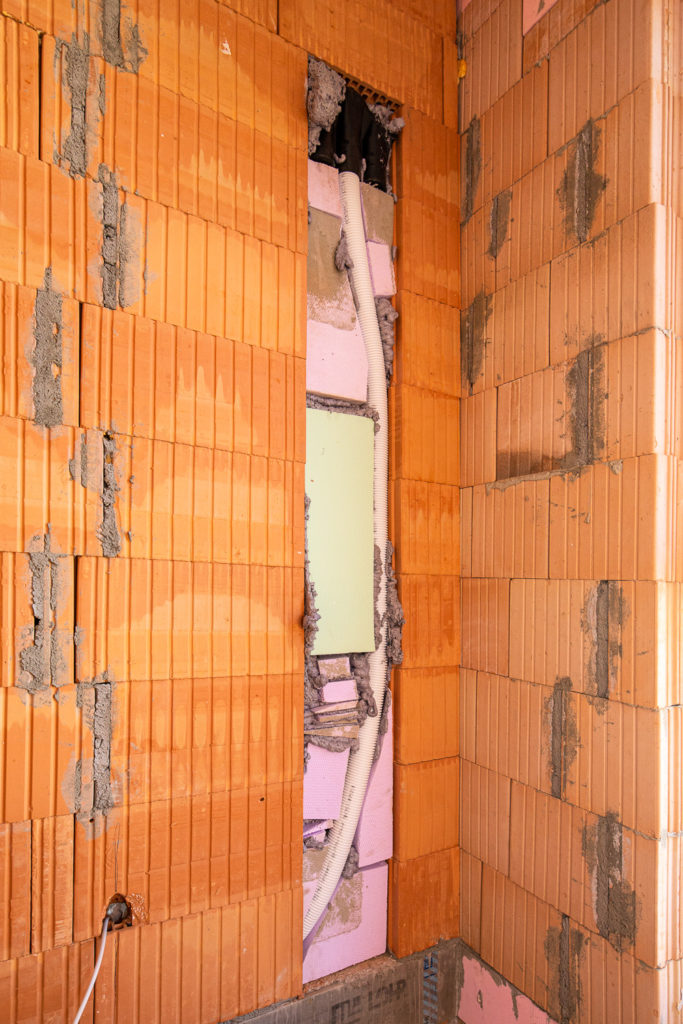

Der Start nach der langen Urlaubspause läuft noch ziemlich schleppend. Die ganze Woche ist nichts passiert, am heutigen Samstag kamen dann wenigstens noch wie angekündigt die Maurer, um die Vormauerungen in Bad und WC zu machen und noch einige Wandschlitze und sonstige Löcher zu stopfen. Die Ziegelsteine um die Leitungen herum zu jonglieren, erinnert so ein bisschen an Tetris. Gut, dass dieses Puzzle aus Ziegelsteinen, Styropor, Mörtel und viel Bauschaum bald unter dem Putz verschwindet….

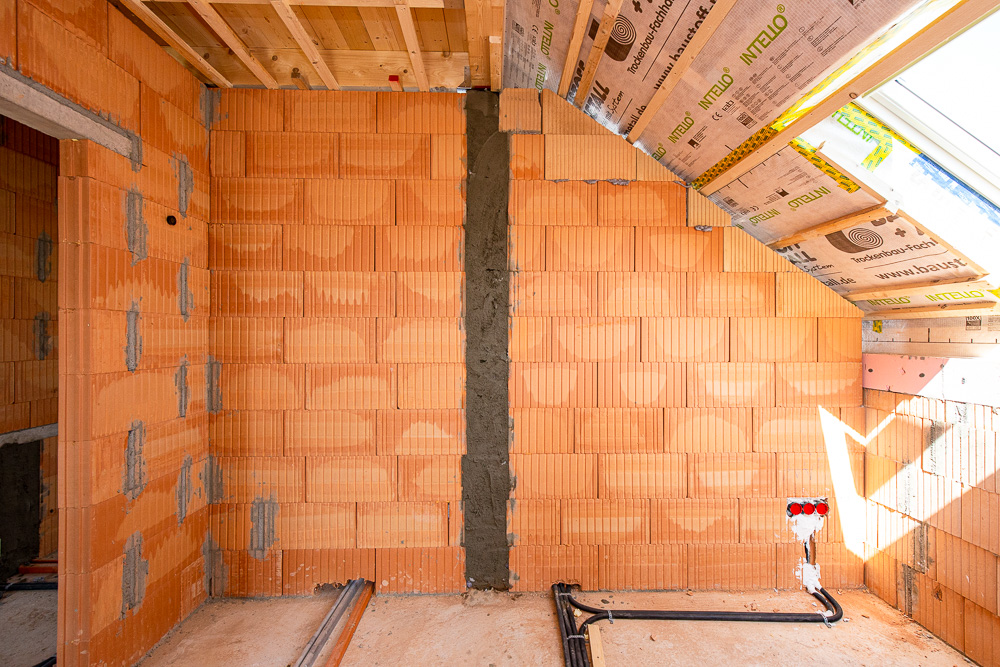

Das hier könnte man doch fast schon als Kunst durchgehen lassen, oder?

Und auch das Zuluftrohr für den Kaminofen hat nun seine richtige Position gefunden:

Haustüre eingebaut

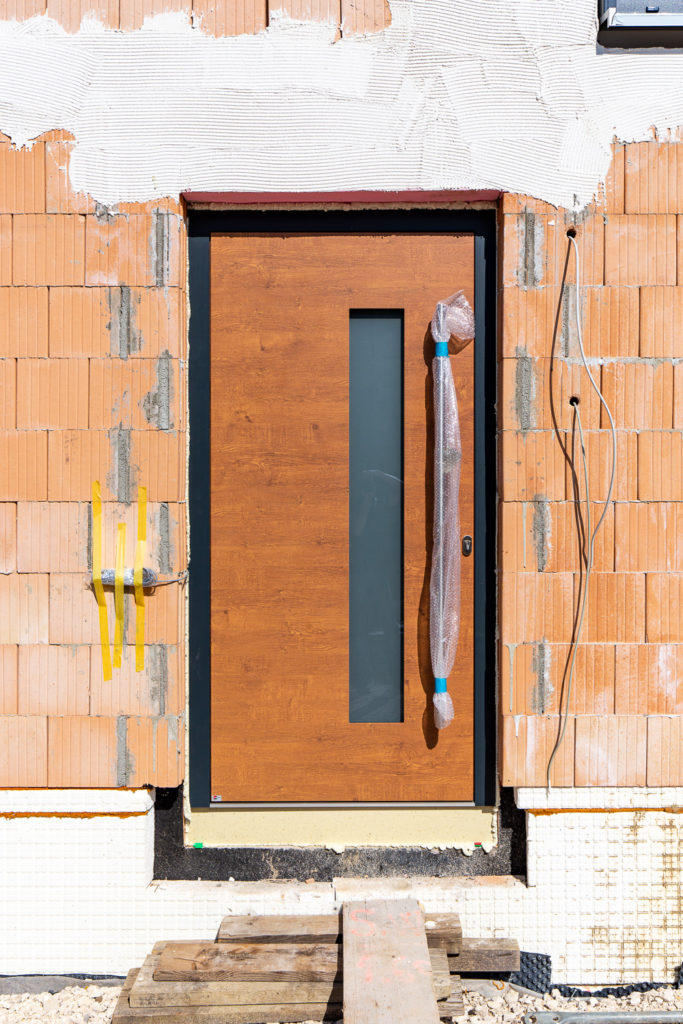

Am Freitag gab es noch eine Überraschung. Plötzlich war die Haustüre eingebaut, damit hatten wir noch nicht gerechnet. Jedenfalls sieht sie toll aus und fühlt sich richtig gut an, wir sind mit unserer Auswahl zufrieden. Vom Material und von der Abdichtung her, hatten wir bei der Alu-Tür das bessere Gefühl als bei einer Holztüre. Aber Holz an sich gefällt uns vom Aussehen her eben auch. Bei HMB in der Ausstellung haben wir dann diese Alu-Tür mit pulverbeschichtetem Holzdesign entdeckt. Und wir finden es passt super zu dem anthrazitgrauen Türrahmen und den Fenstern.

Elektro Rohinstallation Keller

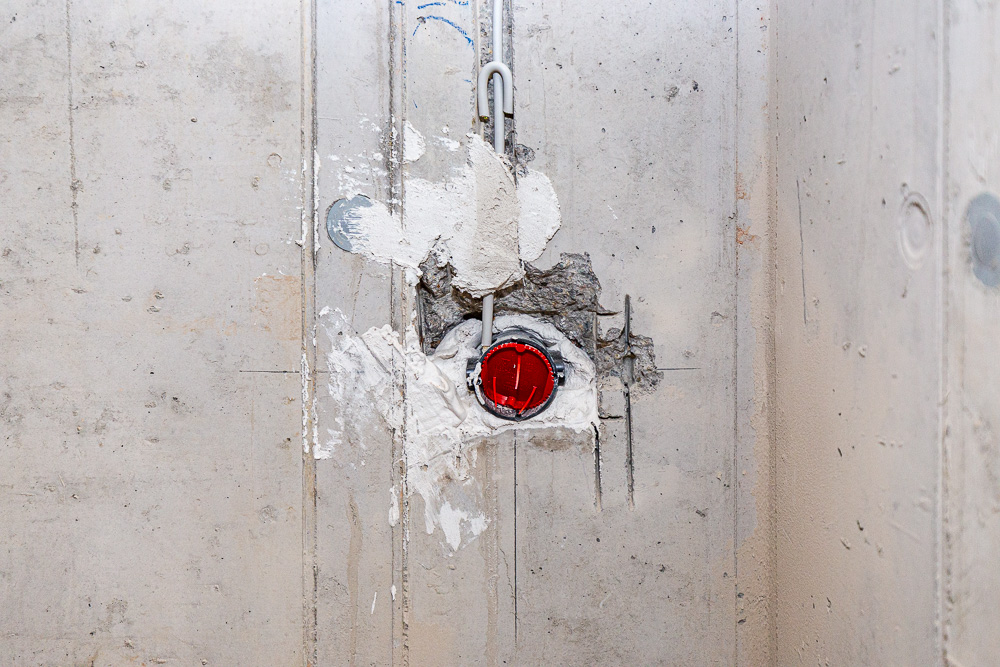

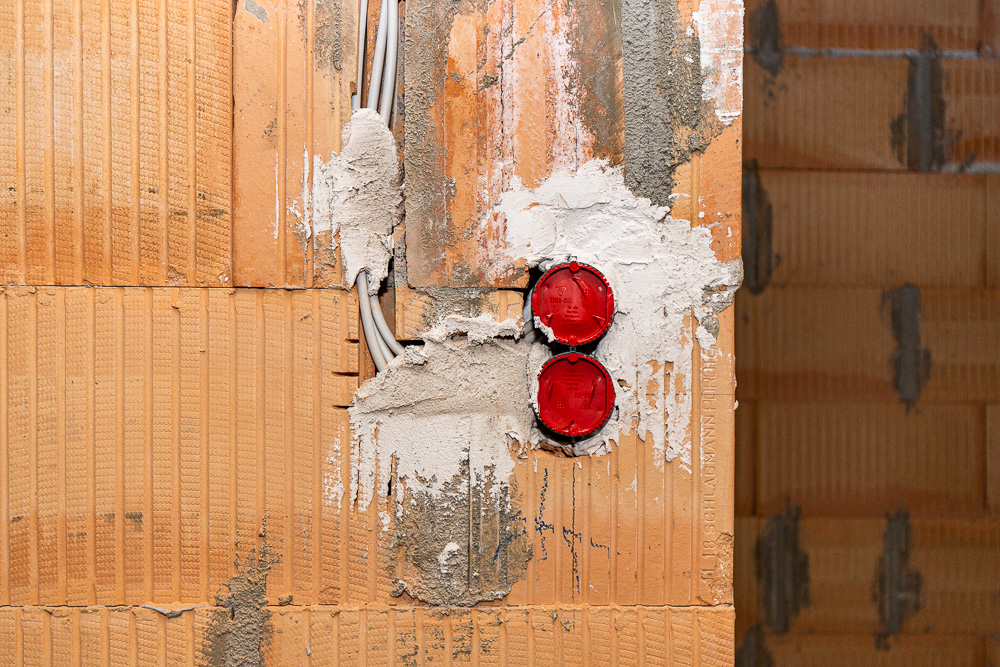

So langsam gehen die Handwerkerferien (endlich 🙂 ) zu Ende. Gestern war der Elektriker nochmal da, um die Rohinstallation fertig zu machen. Im Keller wurden die Kabel und Dosen noch in die Schlitze und Löcher gegipst, und zum Schluss im ganzen Haus sämtliche Dosen mit Deckeln versehen, damit die Kabel und Dosen beim Verputzen sauber bleiben.

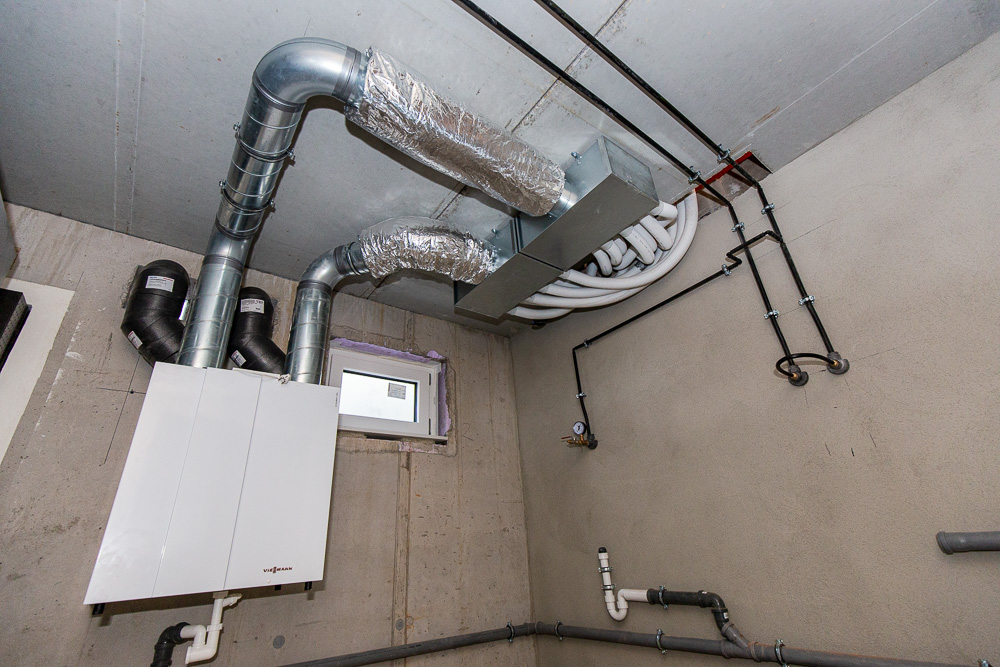

Der Sanitär-Installateur hat vorletzte Woche ein Manometer montiert und die Leitungen offenbar mit Druckluft gefüllt. Ob er die Dichtheitsprüfung schon gemacht hat, oder ob das ein Teil davon ist, weiss ich noch nicht. Jedenfalls waren es am Freitag, 9.8. ca. 2,9 Bar Druck. Es wurde jeden Tag weniger, heute (21.8., also 12 Tage später) stand es noch bei 0,9 Bar. Wir rätseln, wo die Luft hin geht, und wenn die Luft raus kann, kann es Wasser vermutlich auch?

Und noch ein Blick auf den Zeitplan. Im Bauzeitenplan waren nur 2 Wochen Ferien vorgesehen. D.h. da starten wir nach den Ferien mit einer Woche Verspätung. Nach Plan hätte der Trockenbauer schon vor den Ferien mit den Gipskartonplatten fertig sein sollen, Anfang dieser Woche hätten die Vormauerungen gemacht werden sollen und jetzt Mitte dieser Woche wäre der Start für den Innenputz gewesen. Von daher wird es spannend wie es nächste Woche nach den Ferien wieder anläuft.

Nach derzeitigem Plan findet die Übergabe Mitte Dezember, kurz vor Weihnachten statt.

Lüftung und Sanitär

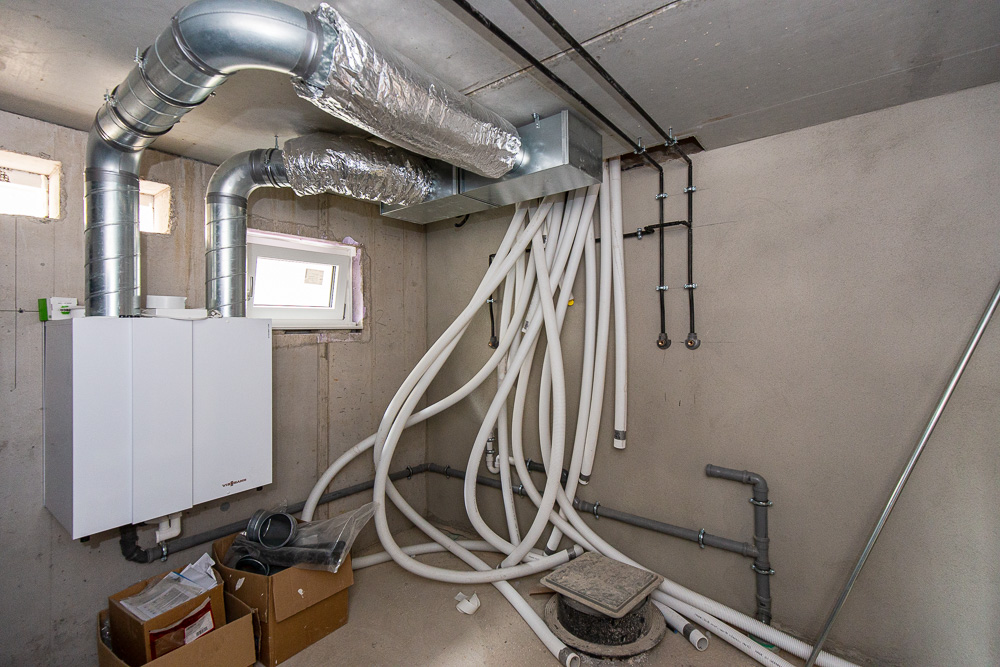

Gestern war wie versprochen trotz Ferienzeit nochmal jemand da, um die Installation der Lüftungsanlage und Wasser-/Abwasserleitungen vorerst abzuschließen. Die Lüftungsleitungen wurden an den Verteiler angeschlossen, das Zuluft- und Abluftrohr nach außen gelegt und im Bad wurde die Entlüftung vom Abwasserrohr am Dach noch angeschlossen.

Heizung und Lüftungsanlage

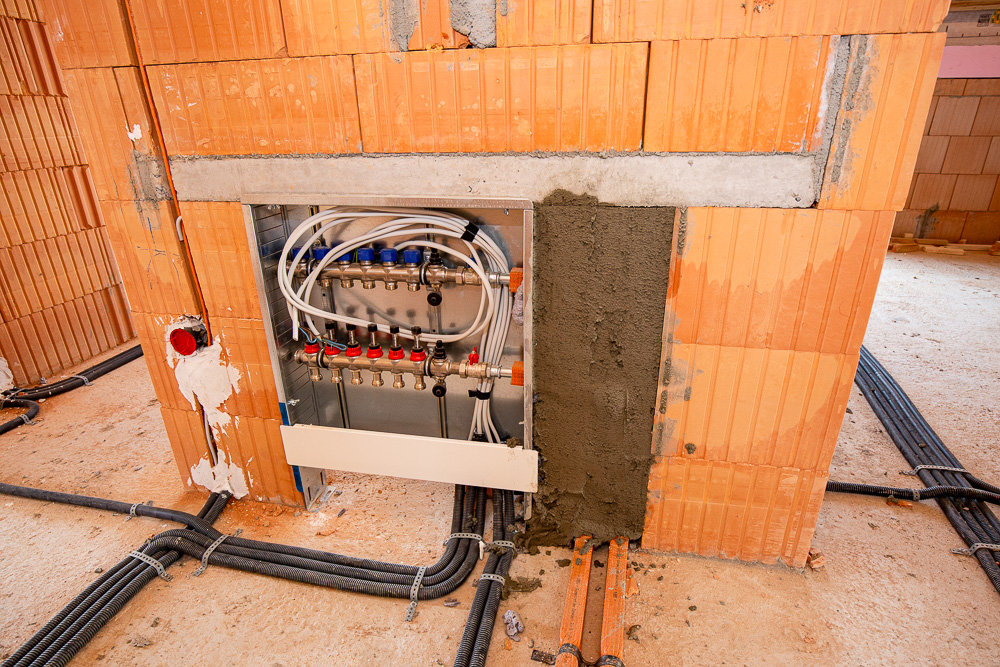

Bereits letzte Woche wurde an der Rohinstallation von Elektrik, Heizung und Lüftungsanlage weiter gearbeitet und auch die restlichen Wasserleitungen und Heizungsrohre im Keller verlegt. Es ist noch nicht alles fertig geworden. Eigentlich hatten Elektriker und Lüftungsinstallateur angekündigt dass diese Woche nochmal jemand kommt um fertig zu machen, aber offenbar sind doch alle in die Ferien verschwunden. Es sind 3 Wochen Handwerkerferien angesagt, daher wird es wohl hier eine Weile nichts Neues zu berichten geben. Schönen Urlaub an alle 🙂

Hausanschlüsse

Das Thema Hausanschlüsse hatte uns ja schon bei der Beantragung einige Nerven gekostet und war ziemlich lästig. Inzwischen kamen immer wieder mal diverse automatische Mails um den Status abzufragen.

Vor einigen Wochen hatten wir bereits einen Baustellentermin mit unserem Bauleiter und der Fairnetz GmbH, welche den Stromanschluss und auch den Telekomanschluss verlegt. Da Fairnetz den Tiefbau allerdings nicht (mehr?) selbst macht, oder keine Kapazitäten frei hat, mussten wir auf eigene Rechnung ein Tiefbauunternehmen beauftragen. Hier haben wir uns wieder für VSV Votteler entschieden. Frau Votteler kam spontan noch zum Termin dazu, so konnte alles schnell geklärt werden.

Im weiteren Verlauf hat sich dann Frau Votteler mit der Fairnetz abgestimmt, Fairnetz hat freundlicherweise die Firma Leonhard Weiss Bescheid gegeben, welche im Auftrag von Unitymedia den Kabelanschluss verlegt. Und unser Bauleiter hat mit Frau Votteler alles geklärt, den Termin an die Gemeinde wegen dem Wasseranschluss weitergegeben und uns auf dem Laufenden gehalten.

Und so kam es, dass am Donnerstag tatsächlich alle Kabel planmäßig und ohne Probleme verlegt wurden. Heute wurde dann der Graben wieder verschlossen. Obwohl so viele beteiligt waren, hat es letztendlich super geklappt, vielen Dank an alle!

So sah es am Donnerstag aus:

Dann wurden die Leitungen heute erstmal in Sand gelegt:

Und dann mit Schotter verfüllt:

Innen wurde vorerst noch der Baustromverteiler angeschlossen, der eigene Stromzähler kommt erst später bevor die Heizung für die Estrichtrocknung in Betrieb genommen wird. So sieht es innen aus:
