Maurer sind fertig

Schon gestern war es so weit, als ich Abends auf die Baustelle kam waren alle Stockwerke sauber aufgeräumt und ausgekehrt. Ein deutliches Zeichen, dass das Team Boll die Arbeiten am Rohbau abgeschlossen hat. Diese Woche wurden noch die fehlenden nicht tragenden Innenwände im Erdgeschoss gemauert, und natürlich die Innenwände im Dachgeschoss noch fertiggestellt. Für das Abwasserrohr vom Bad in Richtung Keller und für ein Lüftungsschlauch im Schlafzimmer wurden noch entsprechende Wandschlitze in die Außenmauer gefräst.

Und nochmal ein Bild von weiter oben. Man beachte, dass die Sonne exakt im 90° Winkel zum Haus steht und die Schatten daher genau im Winkel stehen. War natürlich exakt geplant 😉 Nein war’s nicht, aber aus fotografischer Sicht ein echt cooler Zufall…

Insgesamt hat der Rohbau bis dahin 7 Wochen gedauert, inkl. einer Woche Urlaub in der nichts passiert ist. Zu bemängeln gab es fast nichts, es lief weitgehend problemlos und ich würde mal sagen, das Ergebnis sieht doch ganz solide aus, oder?

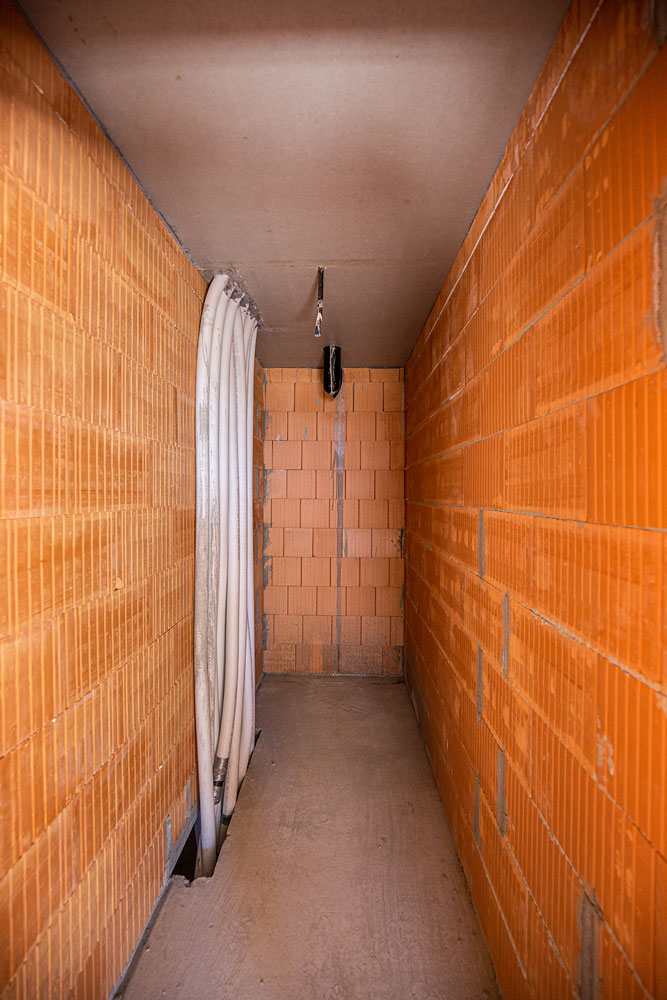

Das einzige was nicht ganz nach Plan lief, ist dieses Loch. Aber das lässt sich noch lösen:

Das Loch soll einmal die Zuluftleitung für unseren Kaminofen werden. Im Plan mittig eingezeichnet, eine Wanddurchführung mit 100mm Durchmesser und Unterkante 55cm über Rohfußboden. Ich hab die geplante Position Mal angezeichnet. Mal sehen was daraus wird…

Der senkrechte Wandschlitz ist für das Abwasserrohr, das von oben aus dem Bad kommt. Und das 150mm Rauchrohr für den Ofen wird der Ofenbauer selber bohren. Wäre mit dem Zuluftloch wahrscheinlich auch die bessere Lösung gewesen.

Dachschrägen betoniert

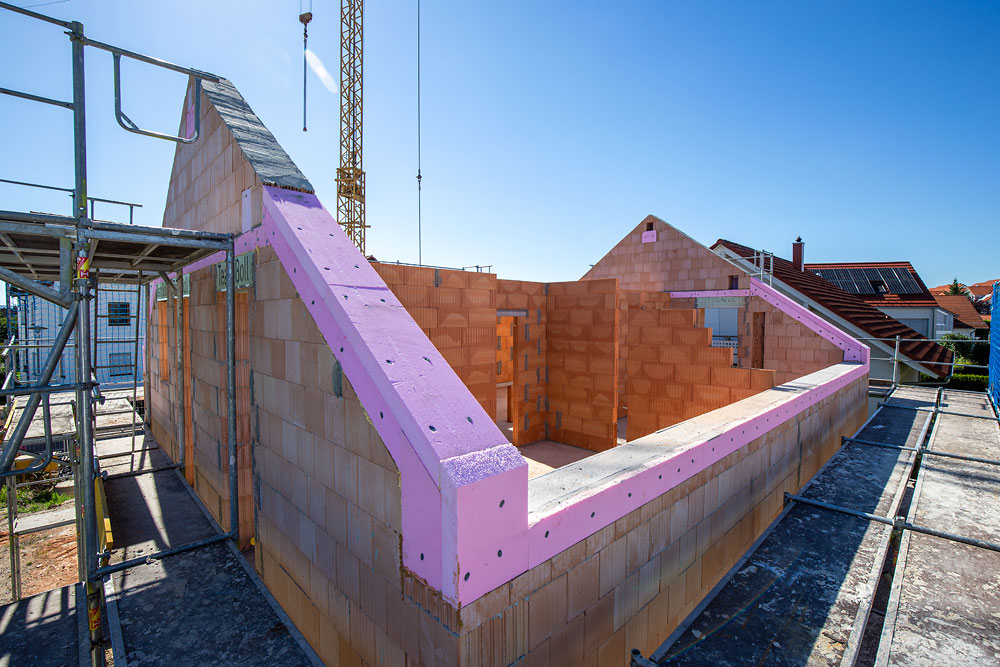

Die Außenmauern bekamen heute auf der Schräge noch einen Betongürtel betoniert. Da wir in der Erdbebenzone 3 sind, ist das von der Statik her notwendig. Vom Beton sieht man allerdings nicht viel, der ist schön in Dämmung verpackt. Die Innenwände sind heute auch wieder gewachsen. Bei Temperaturen von deutlich über 30°C im Schatten bestimmt kein Vergnügen.

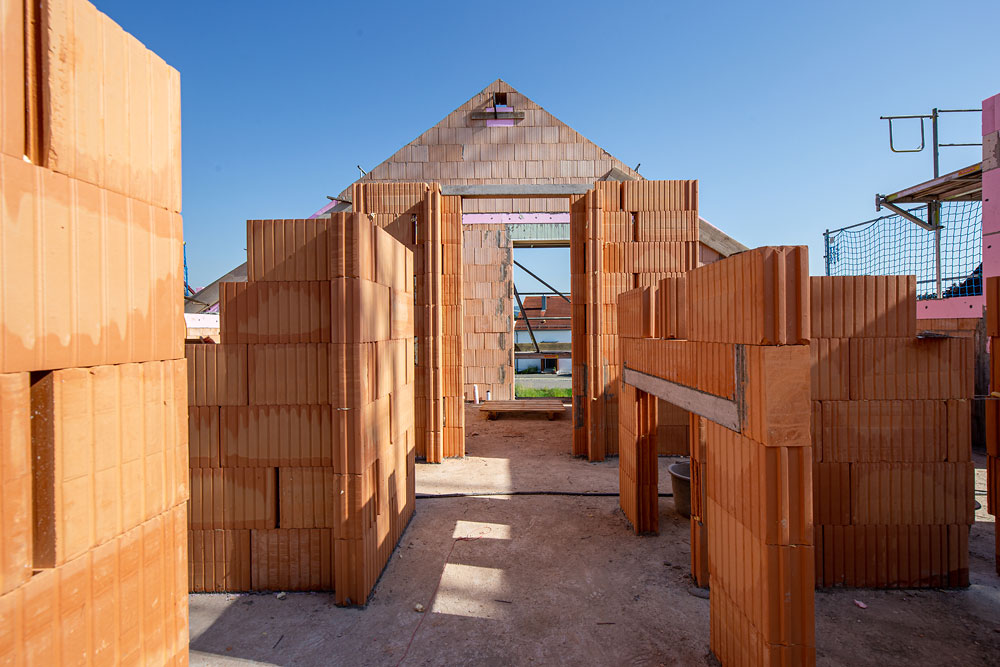

Giebel gemauert

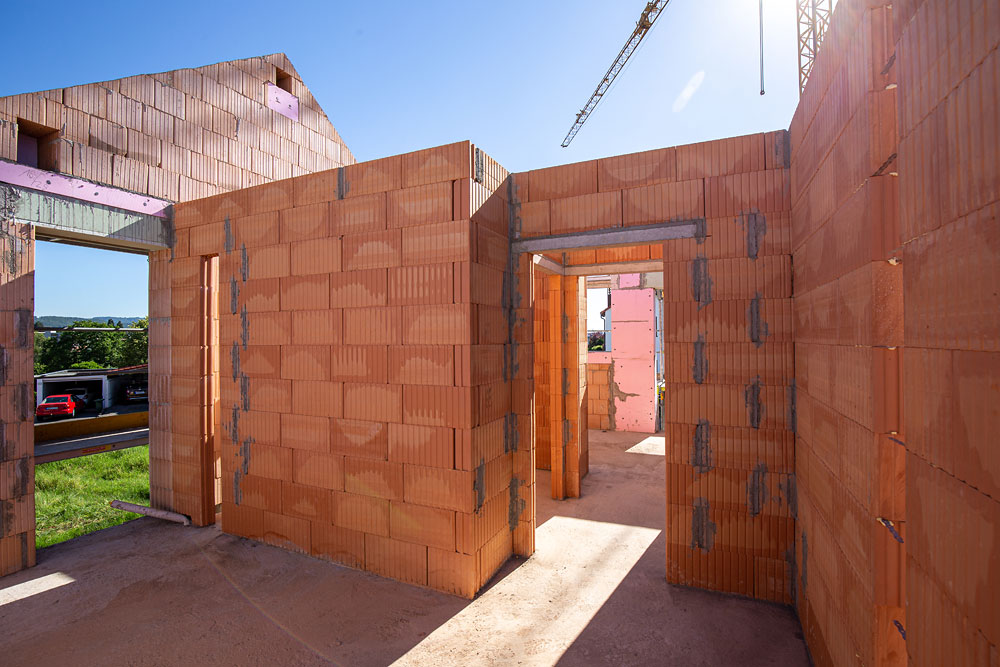

Die einwöchige Urlaubs-Zwangpause ist vorbei. Es ging heute weiter mit dem Dachgeschoss. Die Giebel wurden gemauert, nun sind die Außenwände fast fertig. Jetzt müssen noch die Schrägen an den Giebeln betoniert werden. Außerdem wurden schon erste Steinreihen der Innenwände gesetzt.

Kurze Pause

Letzte Woche wurden noch die Betonteile über den Fenstern betoniert und die Schalungen entfernt. Diese Woche wird sonst allerdings leider nicht viel passieren, Team Boll macht Urlaub. Nächste Woche wird dann das DG fertig gemauert, so dass Anfang Juli gleich der Zimmermann starten kann.

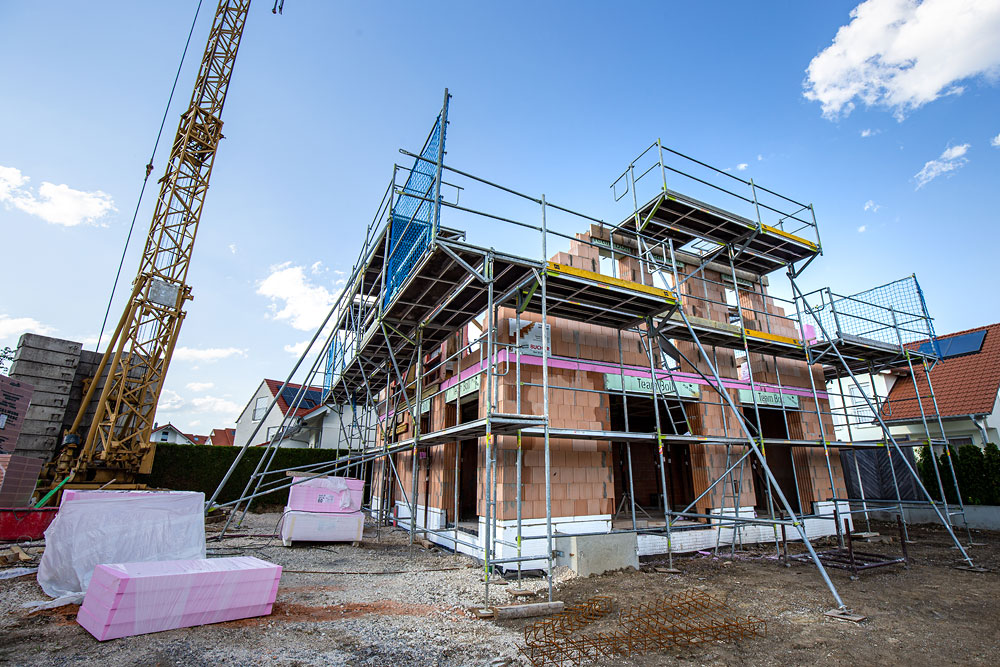

Dachgeschoss wird gemauert

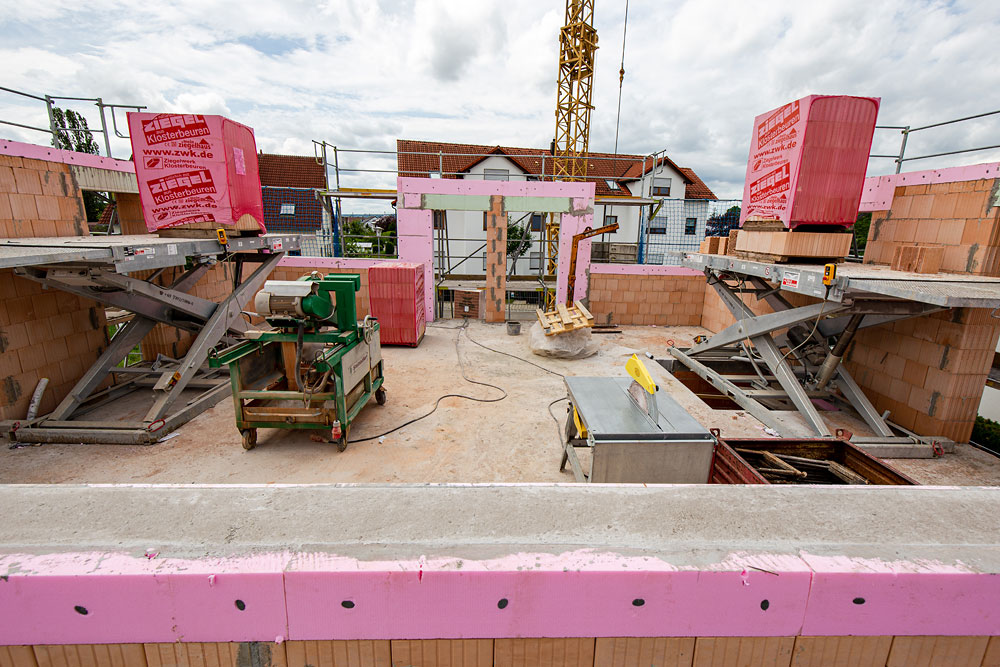

Kaum war die EG-Decke betoniert, ging es heute auch sofort schon weiter mit dem Dachgeschoss. Die Betonstützen der Dachgaube wurden betoniert und die Außenwände schon größtenteils gemauert. Wenn es in diesem Tempo weiter geht, kann sich der Zimmermann schon fast auf den Weg machen…
