Diese Woche gibts nicht viel zu berichten. Am Mittwoch wurde der Stromzähler eingebaut und die Heizung angeschlossen. Am Donnerstag wurde das lang erwartete Gerüst aufgebaut. Die Heizung läuft leider immernoch nicht, aber das Wetter ist wenigstens inzwischen besser und die Luftfeuchtigkeit etwas geringer. So kann der Estrich langsam trocknen.
Schlagwort: Gerüst
Schaltschrank installiert
Am Dienstag und Mittwoch waren die Elektriker da, um im Technikraum den Schaltschrank zu installieren und die Heizung anzuschliessen. Ausserdem wurden gleich sämtliche Dosen unter dem Putz freigelegt und schon einige Steckdosen und Lichtschalter montiert. Nun muss die Fairnetz wieder kommen, um den Zähler einzubauen. Hoffentlich passiert das bald, denn die Heizung sollte dringend in Betrieb gehen, um das Estrich-Aufheizprogramm zu starten. Bei diesem Wetter (Temperaturen um die 10°, viel Regen, rel. Luftfeuchtigkeit trotz regelmäßigem Lüften bei >90%) trocknet der Estrich ohne Heizung sonst kaum, so dass wir am Ende ggf. länger warten müssen, bis die Restfeuchtigkeit gering genug ist um die Böden zu legen. Wenn die Heizung dann allerdings mal läuft, sind die kühlen Temperaturen sogar hilfreich zur Trocknung, da die kalte Außenluft weniger Feuchtigkeit aufnehmen kann als warme. Wenn die kalte Luft dann im Haus aufgeheizt wird, kann sie dort deutlich mehr Feuchtigkeit aufnehmen.
Warten müssen wir auch noch auf das Gerüst, damit der Außenputz angebracht werden kann. Uns wurde schon vor Wochen angekündigt, dass es jetzt aufgebaut wird. Daraus wurde allerdings, warum auch immer, nichts und es verging Woche um Woche. So auch diese Woche, eigentlich hätte es am Freitag kommen sollen, aber bis heute steht noch keins. Dann hoffen wir mal dass es sehr bald kommt, denn bis der Außenputz in mehreren Schichten aufgebracht und gestrichen ist, dauert auch eine Weile. Und vom Wetter her sind wir schon im Herbst, nachts hatten wir auch schon Frost, das wäre für frischen Putz auch nicht gut.
Ansonsten nichts neues, der Kran steht immernoch und wartet auf Abholung. In der Nachbarschaft gehen schon Spekulationen um, warum Team Boll den Kran so lange nicht abholt…
Sanitär Installationen
Urlaubsbedingt habe ich in den letzten Tagen kein Update hochgeladen. Das heisst aber nicht, dass auf der Baustelle nichts voran ging, ganz im Gegenteil.
Letzte Woche hat der Trockenbauer im Dachgeschoss noch die Latten angebracht, auf welche später dann die Gipskartonplatten geschraubt werden. Im Treppenhaus war das etwas schwieriger, da die Decke dort schlecht erreichbar ist. Deshalb wurden dort dann auch gleich die Gipskartonplatten fertig gemacht, so dass man da nur einmal hoch steigen muss.
Ausserdem wurden letzte Woche noch die Innensimsen eingebaut.
Gestern wurde mit der Sanitär-Installation begonnen. Zuerst wurden die Abwasserrohre eingebaut und an die in der Bodenplatte einbetonierten Rohre angeschlossen. Heute wurden dann im Erdgeschoss die Wasserleitungen verlegt.
Heute kam dann nochmal der Bagger, um den Graben für die Hausanschlüsse auszuheben. Nächste Woche sollen dann die Leitungen ins Haus gelegt und angeschlossen werden.
Und wie man auf den Bildern sieht, wurde inzwischen auch das Gerüst abgebaut. Der Außenputz kommt erst später, und um die Hausanschlüsse zu graben, musste es sowieso aus dem Weg. Wenn es mit dem Außenputz dann weiter geht, wird wieder ein Gerüst aufgebaut.

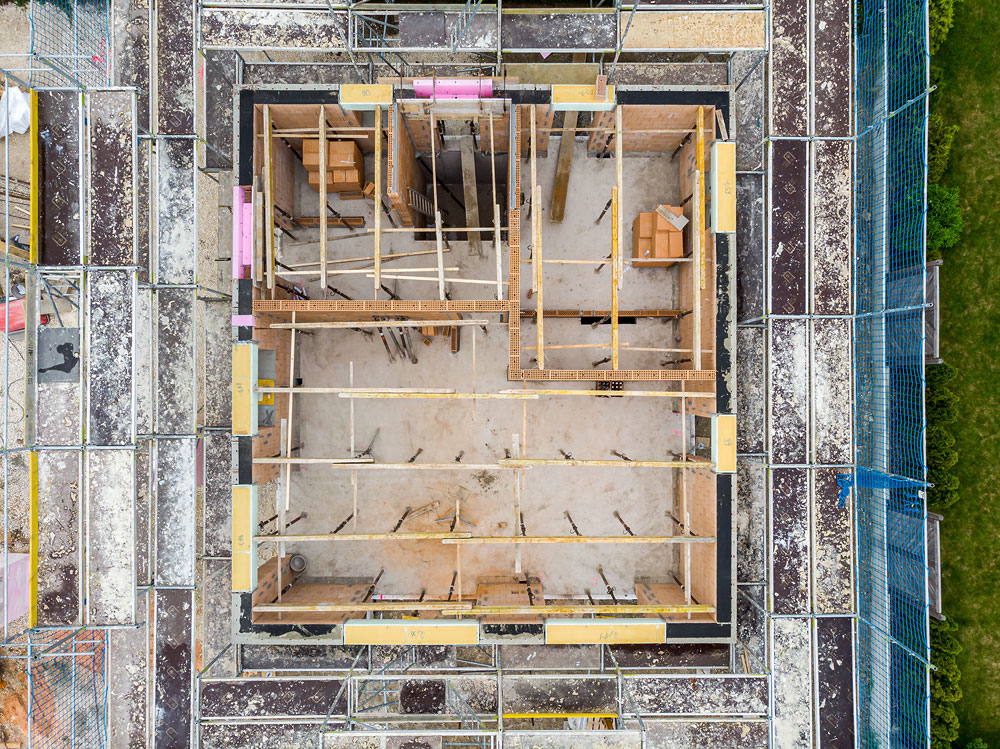

Gerüst aufgebaut
Auch heute hat sich wieder so einiges getan auf der Baustelle. Zuerst wurde ein Gerüst aufgebaut, das erstmal bleiben wird bis das Dach gedeckt ist. Später wurde dann alles vorbereitet, so dass die Deckenteile geliefert werden können.
Der Keller ist inzwischen auch schon ganz gut getrocknet, aber für nächste Woche ist wieder Regen angekündigt…
