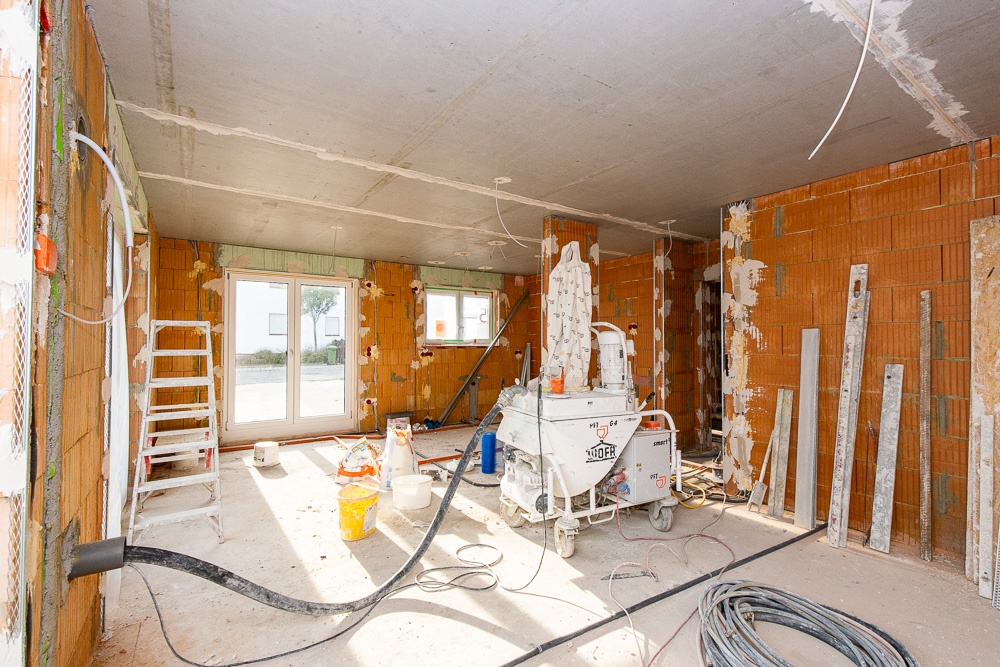

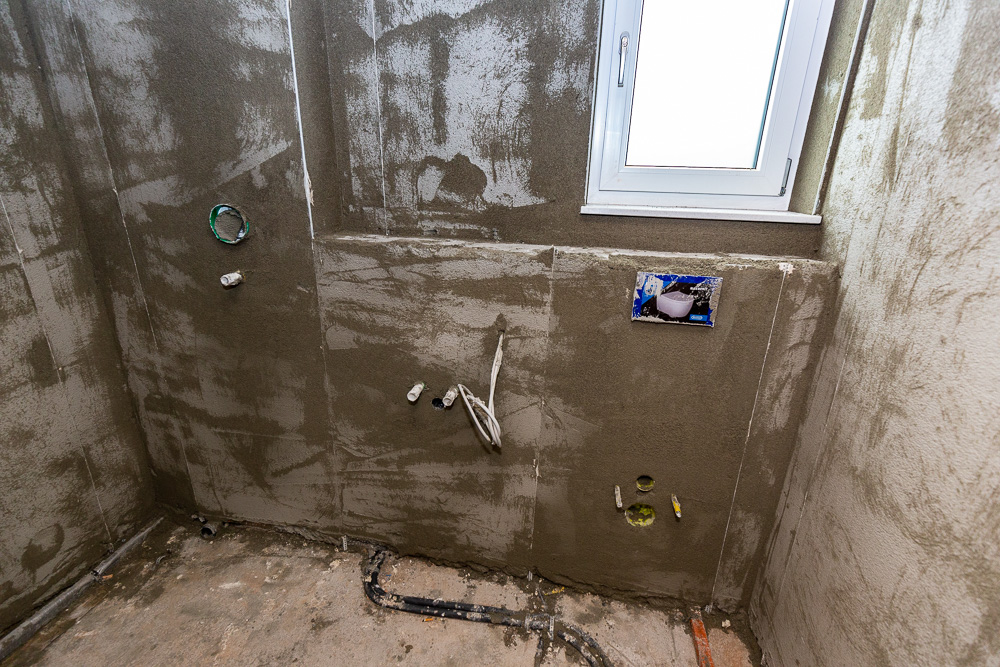

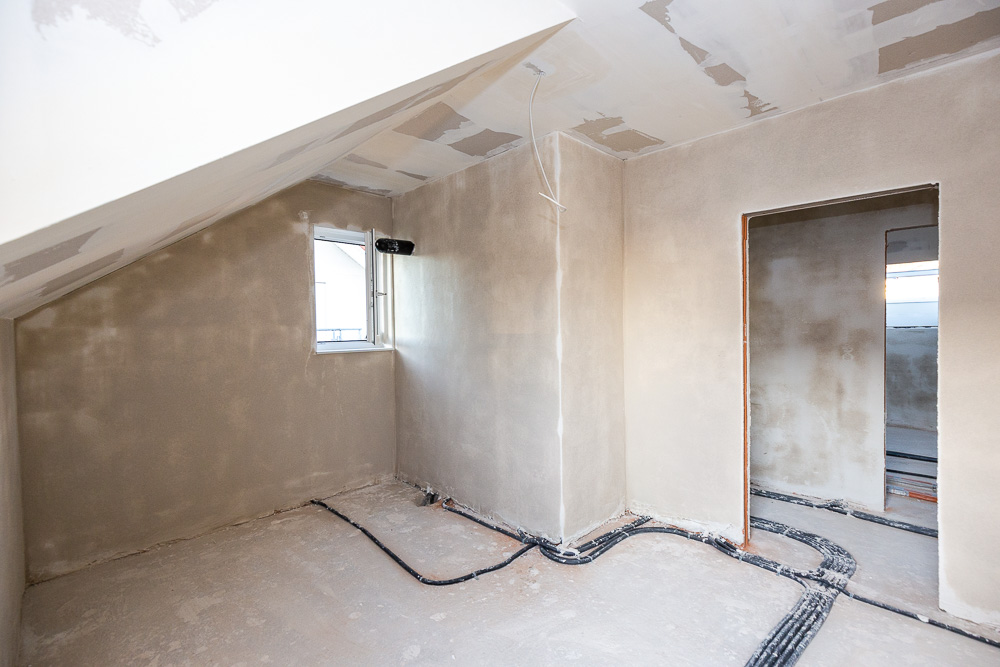

Innenputz fertig

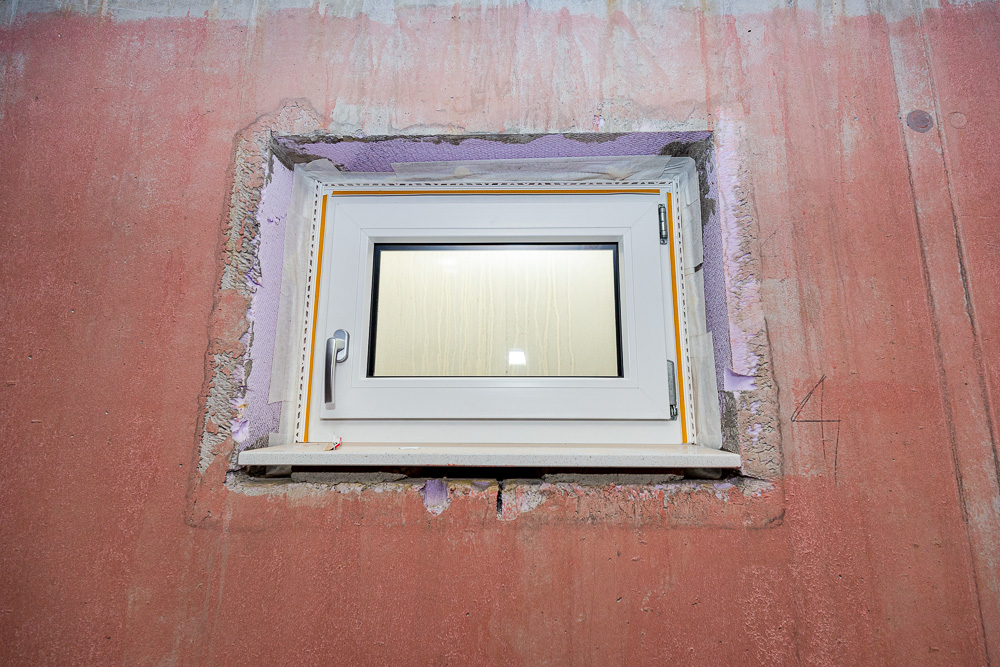

Die Woche begann am Montagmorgen mit einer kleinen Überraschung: Der Gipssilo war leer. Und das komplette UG, das Treppenhaus und im DG ein Zimmer musste noch verputzt werden. Offenbar wurde zu wenig bestellt. Noch am selben Tag wurden dann 2 Paletten mit Säcken geliefert, so dass wir dadurch nicht viel Zeit verloren haben. Auch der Kalkzementputz für die Bäder wurde ja in Säcken geliefert. Wir hatten ursprünglich überlegt, in den Schlafzimmern Rauhfaser statt dem gefilzten Putz zu nehmen. Dann wurde uns aber erklärt, dass man für den glatten Putz ein zweites Silo bräuchte, was viel teurer wäre als wenn man für alle Räume denselben Putz verwendet und alles aus demselben Silo kommt. Hätten wir das vorher gewusst, hätten wir uns vielleicht anders entschieden und das Argument mit dem zweiten Silo nicht gelten lassen. Also lasst euch da keine Märchen erzählen.

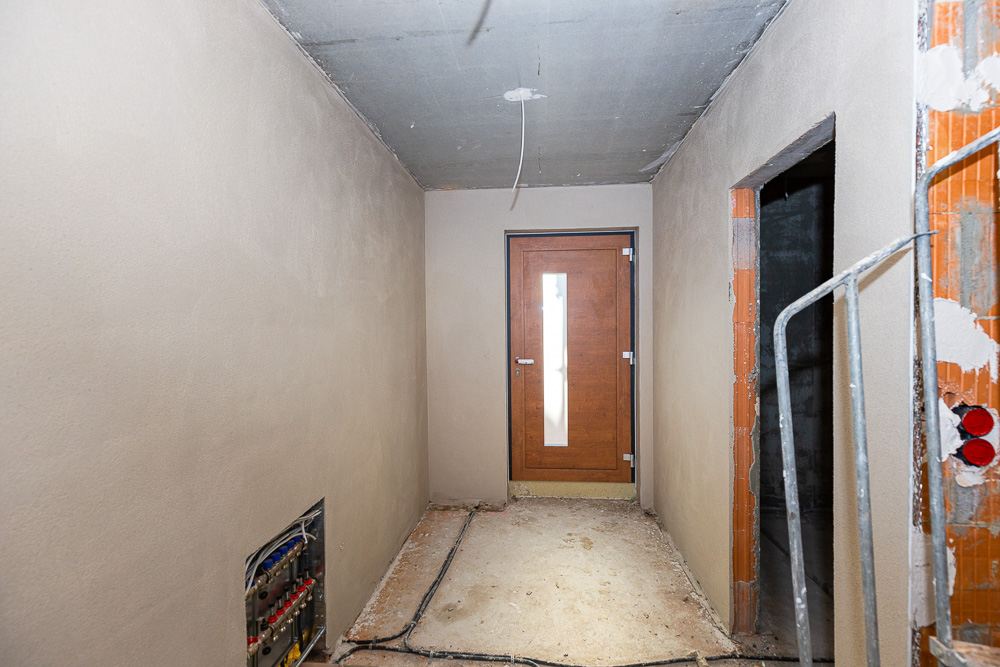

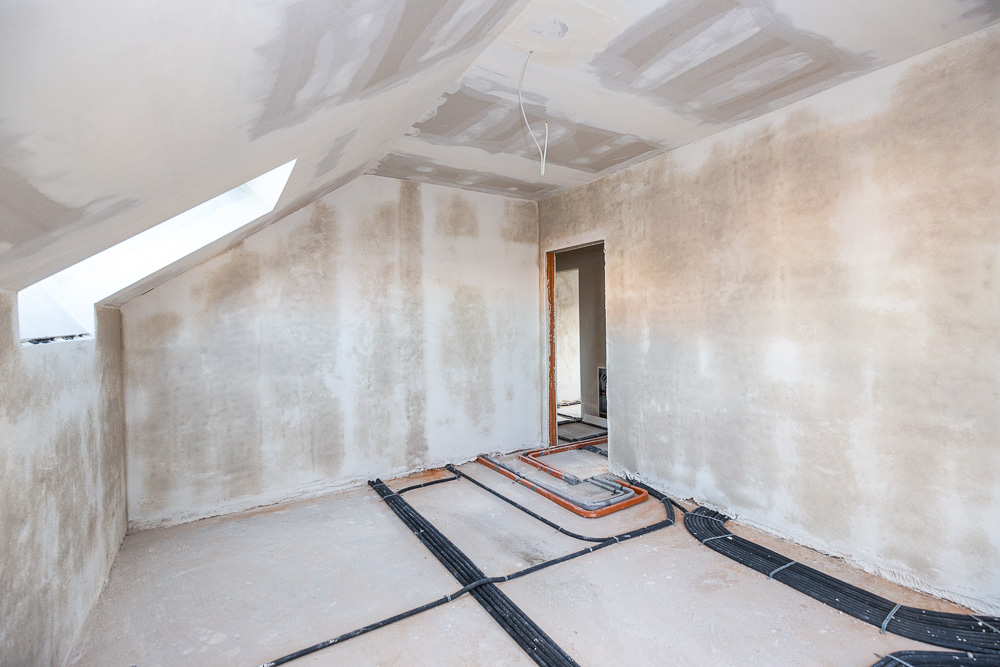

Heute haben die Gipser jedenfalls noch das UG fertig gemacht und danach alles sauber aufgeräumt. So sieht es doch schon ganz gut aus 🙂 Der Putz trocknet auch schon stellenweise durch, daher sieht alles sehr fleckig aus.

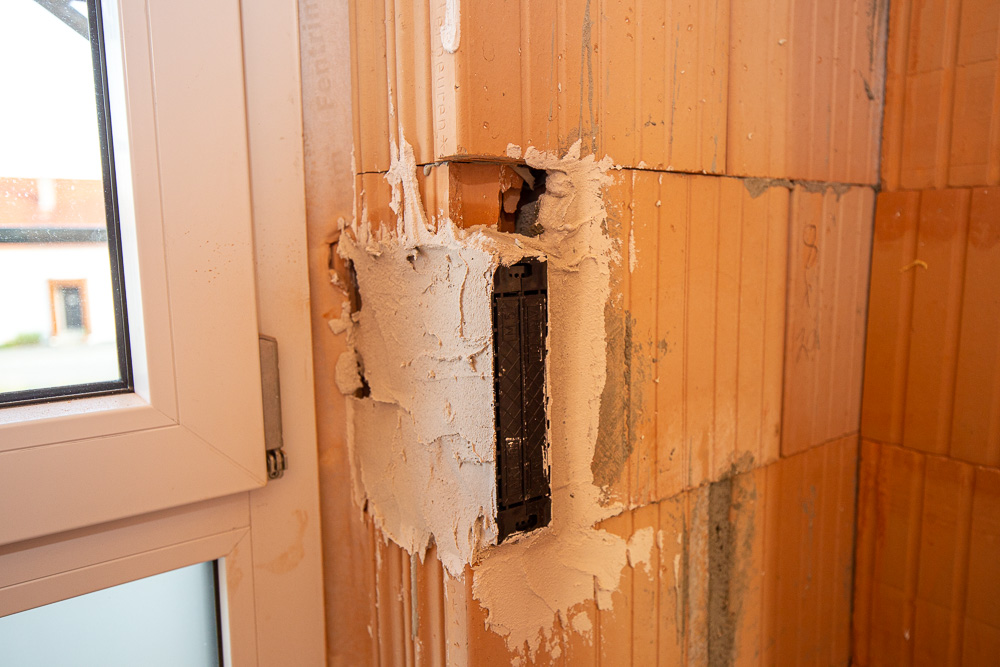

Am Montagmorgen haben die Trockenbauer die gespachtelte Decke abgeschliffen, so dass alles schön glatt war. Mittags war dann nochmal jemand da, um jetzt doch mal die Kabel raus zu holen. Wie erwartet, war das wohl eine ziemlich fummelige Geschichte und es musste in jedem Zimmer wieder ein Stück raus gesägt und danach wieder rein geklebt werden. Wohlgemerkt raus gesägt aus der am Morgen noch frisch geschliffenen und Q2 verspachtelten Oberfläche. Schön ist das nicht, die Q2 Spachtelung ist im Eimer, und eine schwere Lampe sollten wir wohl besser auch nicht aussuchen. So wurde das jetzt also in den 4 Schlafzimmern und im Flur gemacht. Im Bad wurden die Positionen für unsere 6 Einbauspots angezeichnet, aber keine Löcher gebohrt und keine Kabel raus geholt. Mal sehen wie diese unrühmliche Story hier weiter geht.

Innenputz Erdgeschoss

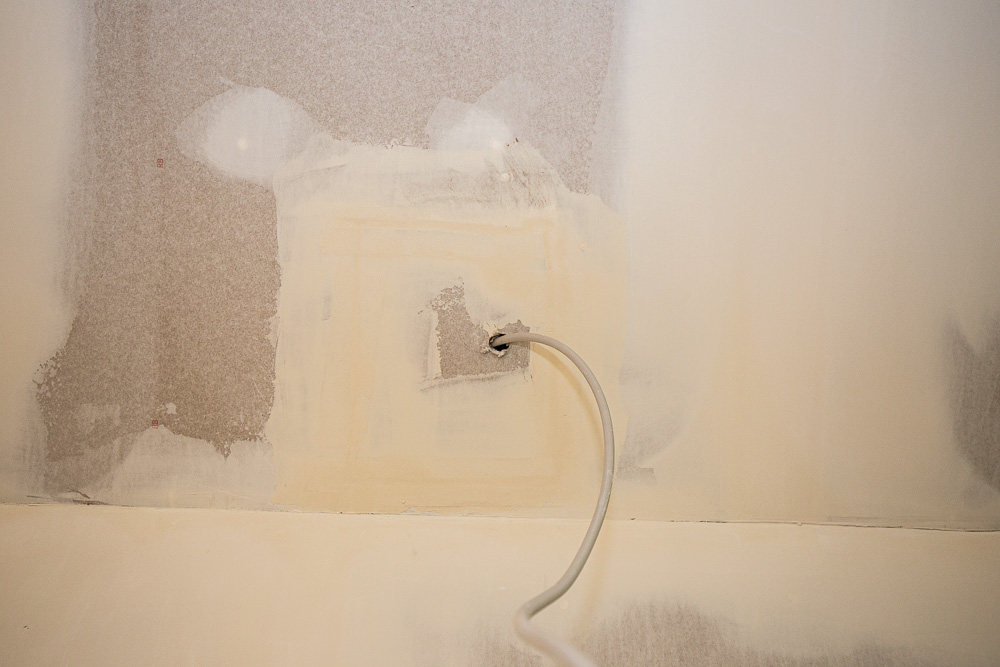

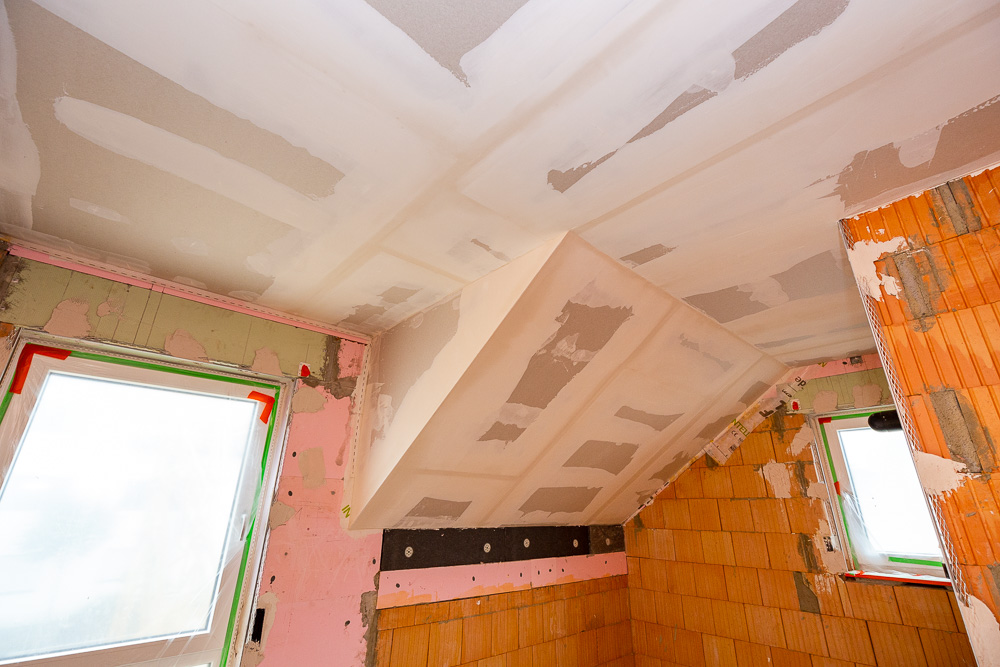

Diese Woche ging schon einiges voran. Am Montag waren nochmal die Trockenbauer da, um die restlichen Gipskartonplatten an die Decken im OG zu schrauben und die Verkleidungen für die Lüftungsrohre in der Speisekammer und für die Wasserrohre im Büro zu montieren. Leider haben sie immernoch nicht eingesehen, dass die Kabel nicht über den Platten liegen sollten, sondern durch gezogen werden müssen. Stattdessen wurden die Platten am Mittwoch verspachtelt. Jetzt kann man sie erst recht nichtmehr abschrauben um die Kabel zu suchen. Ich verstehe es immernoch nicht, wie man so engstirnig arbeiten kann.

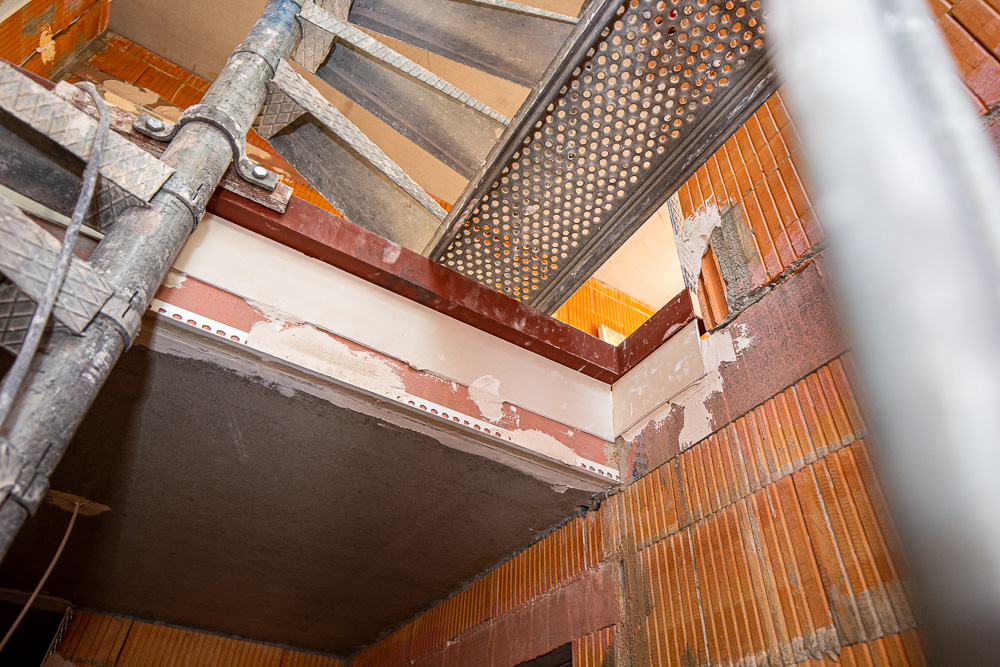

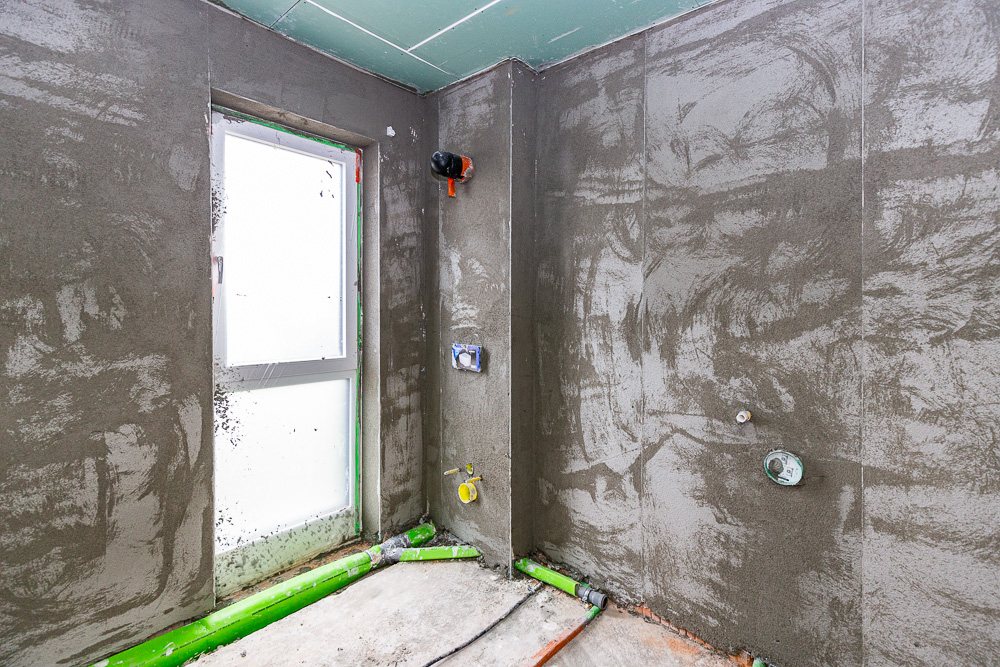

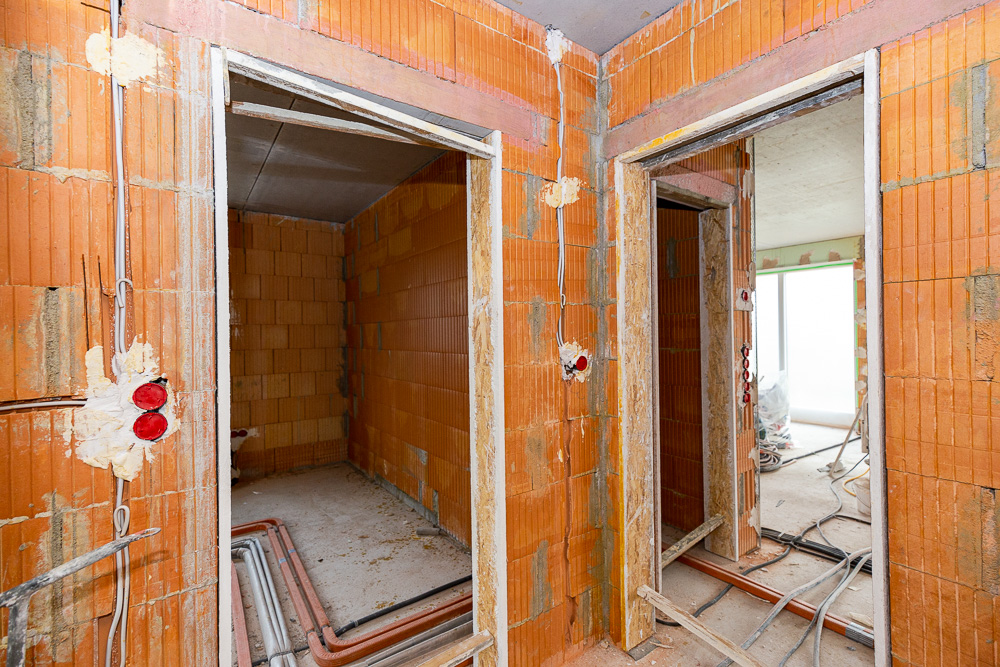

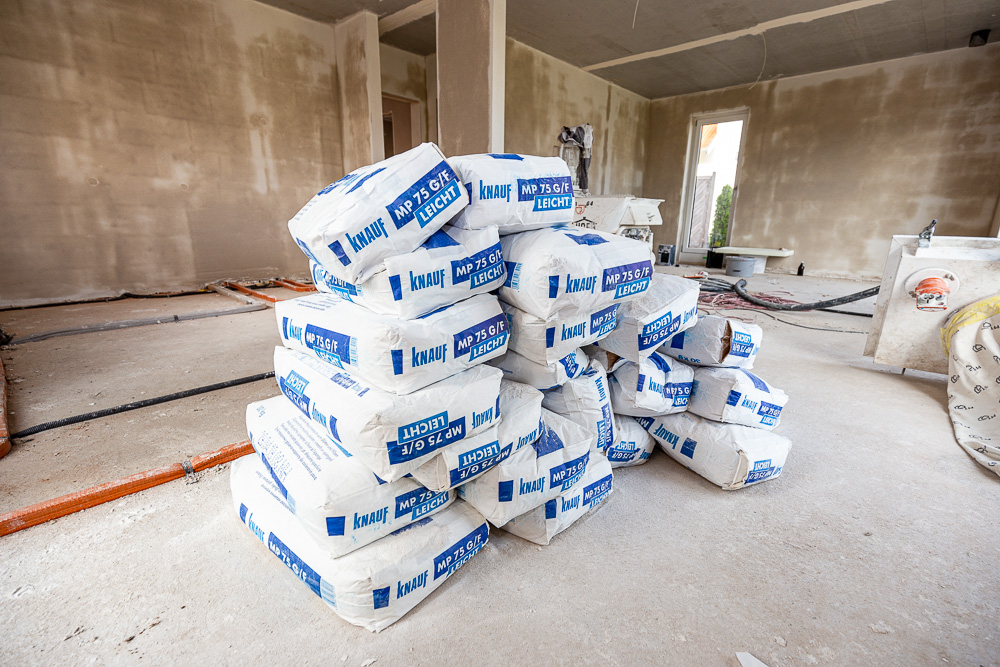

Erfreulicher lief es dagegen bei den Gipsern. Am Montag wurden bereits die Bäder verputzt. Hierfür wurde ein Kalk-Zementputz verwendet, der in Form einer ganzen Palette voller Säcke geliefert wurde. Am Dienstag wurden dann noch einige Putzleisten angebracht, die Simsen im Treppenhaus gesetzt, die Stöße zwischen den Beton-Deckenplatten verspachtelt und die Kellerfenster verputzt. In den anderen Räumen wird ein Kalk-Gipsputz verwendet, der in einem Silo angeliefert wird. Am Mittwoch Morgen um 8 stand der Silo dann vor dem Haus, so dass es los gehen konnte. Abends war das Büro und das halbe Wohnzimmer verputzt.

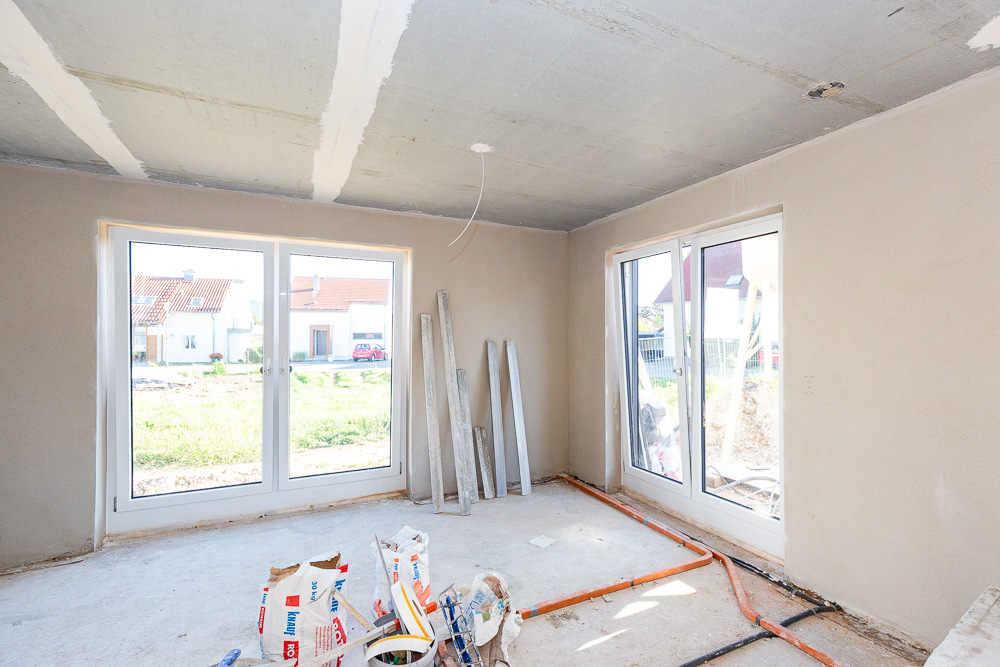

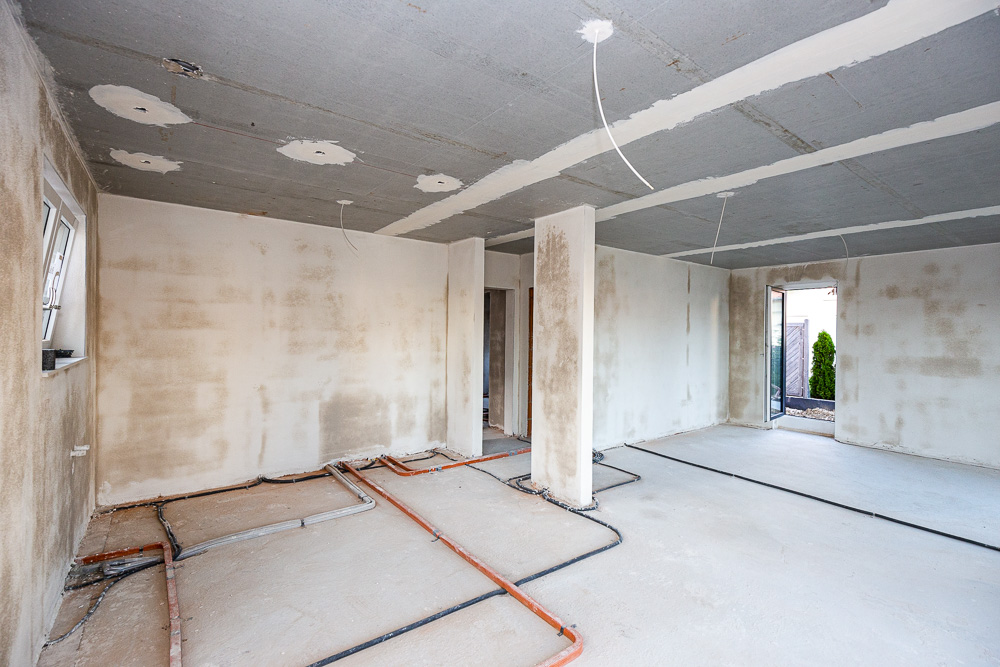

Am heutigen Donnerstag ging es dann weiter, jetzt ist das Wohnzimmer fertig, Speisekammer und Flur ebenfalls. Jetzt fehlt im EG nur noch das Treppenhaus.

Wir hatten eine Weile überlegt, ob wir einen glatten Putz wollen, der dann tapeziert werden muss, oder einen gefilzten Putz, der nur gestrichen wird. Wenn man beides will, braucht man wohl einen zweiten Silo, der natürlich nicht ganz billig ist. Wir haben uns am Ende für den gefilzten Putz in allen Räumen entschieden.

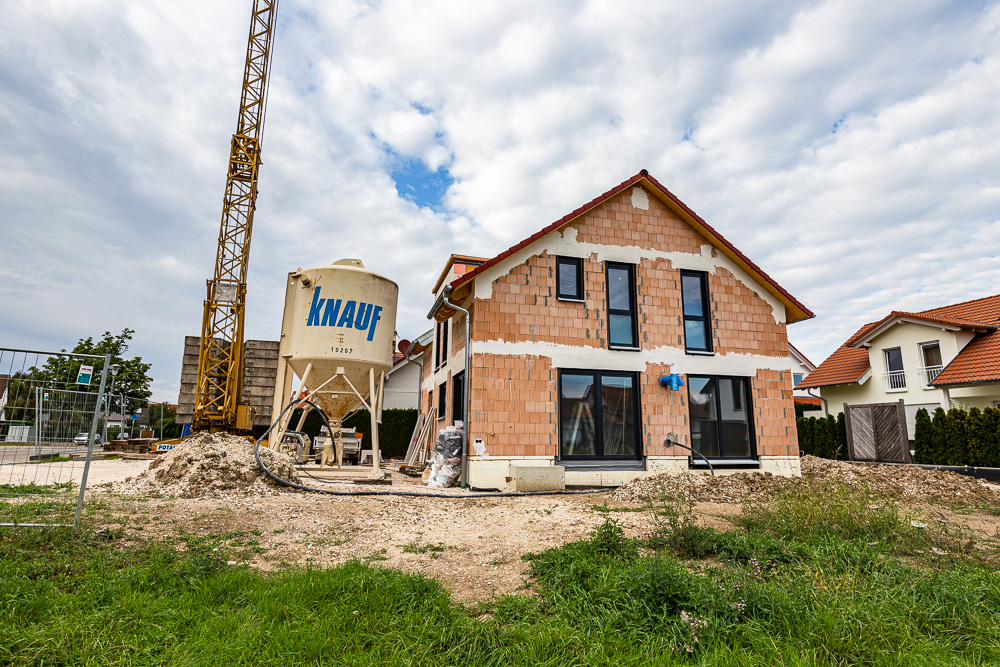

Und wie man sehen kann, steht der Kran immernoch hier. Seit das Dack gedeckt ist, wurde er nichtmehr gebraucht. Das ist jetzt fast 9 Wochen her, anscheinend braucht ihn gerade sonst niemand. Anfang August dachten wir schon, dass er abgeholt wird, da er komplett zusammengeklappt wurde. Aber offenbar wurde nur ein Seil getauscht, danach wurde er wieder aufgebaut und seither nichtmehr benutzt. Mal sehen, wann er umziehen darf…

Und nochmal etwas weniger erfreuliches, seit Montag hat unsere schöne neue Haustüre den ersten deutlichen Kratzer. Nicht nachzuvollziehen, ob es denn nun die Trockenbauer oder die Gipser waren. Jedenfalls ist es sehr ärgerlich. Allgemein ist das Thema Türen und Fenster schwierig, leider werden diese nicht von allen Handwerkern schonend behandelt. Mal sehen, wie wir das am Ende lösen.

Vorbereitungen Innenputz

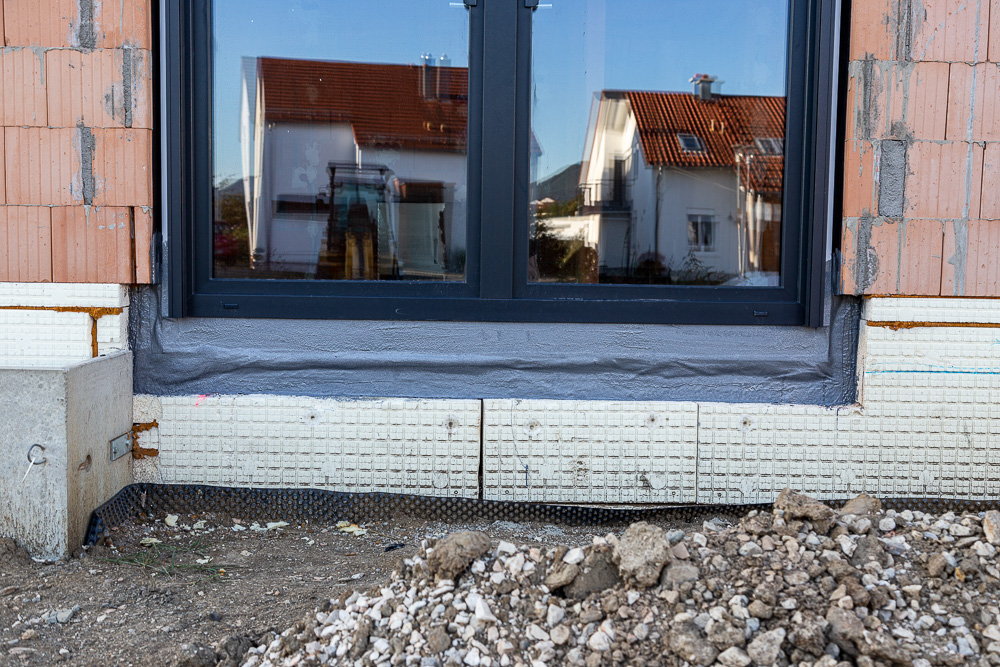

Diese Woche hat erstmal ruhig begonnen. Am Dienstag wurden die Türen im EG außen abgedichtet, so dass später die Terassenplatten bis direkt an die Türe verlegt werden können.

Da am Freitag die Gipser mit den Vorbereitungen für den Innenputz beginnen wollten, hätte der Trockenbau da bereits fertig sein sollen. Bis Donnerstagabend ist allerdings nichts passiert. Erst am Freitag morgen wurden die Gipskartonplatten geliefert und praktischerweise direkt über das Fenster ins OG gebracht. Danach sind die Trockenbauer wieder verschwunden, haben aber versprochen am heutigen Samstag mit einer großen Mannschaft zu kommen um alles zu erledigen. Heute Morgen kamen dann tatsächlich auch vier Mann die schnell gearbeitet haben. Aber in der Anzahl der Gipskartonplatten hatte man sich wohl verrechnet, so dass nun heute wieder nichts richtig fertig wurde.

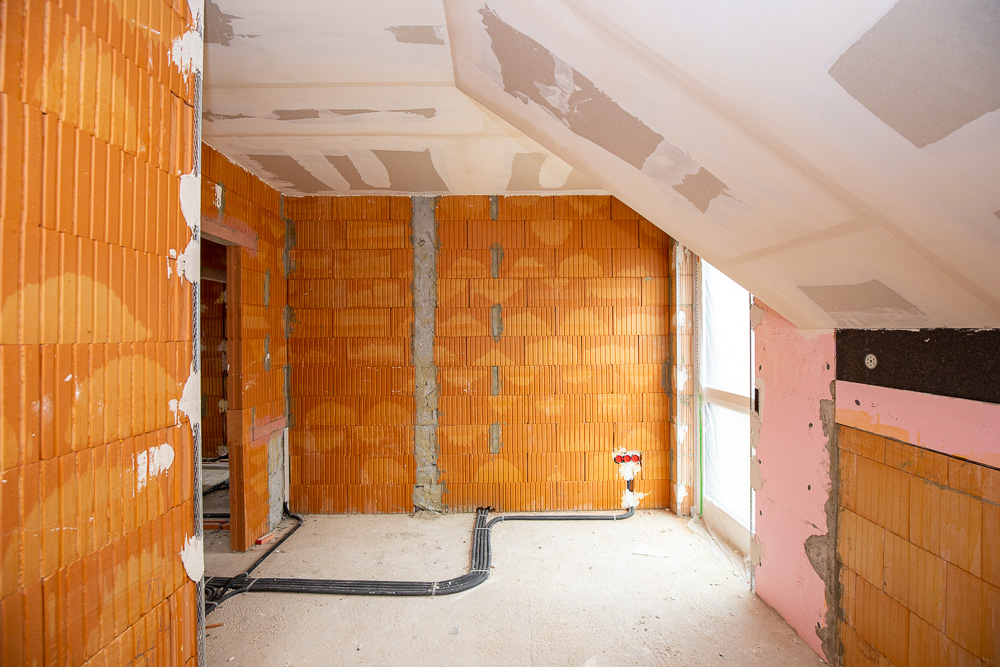

Die Elektriker hatten die Kabel für die Lampen an die Decke gehängt, ich hatte dann die genauen Positionen markiert an denen die Kabel durch die Gipskartonplatten durchgeführt werden sollten und für’s Bad mit den Einbaustrahlern sogar einen Plan gezeichnet. Das hatten wir am Freitag auch noch so besprochen, aber offenbar kam das bei den Leuten die heute da waren nicht an. Als ich kam waren die Platten jedenfalls an die Decke geschraubt, von Kabeln keine Spur. Die liegen jetzt irgendwo über den Platten. Ich habe versucht, das den Handwerkern zu erklären, war aber mangels Sprachkenntnissen nicht erfolgreich. Das einzige Wort das ich verstanden habe war “Elektriker”. Frei nach dem Motto warum einfach wenn’s auch kompliziert geht, sollen also wohl die Elektriker jetzt irgendwie die Kabel finden und raus fummeln. Dabei wäre es so einfach gewesen, gleich ein Loch an der richtigen Stelle zu bohren und die Kabel einfach durch zu ziehen. Für mich unverständlich…

Am Freitag und heute am Samstag kamen dann wie angekündigt auch die Gipser, um mit den Vorbereitungen zu beginnen. Die Fenster wurden abgeklebt, Putzleisten angebracht und an ein paar Stellen wurde noch mit Styropor aufgefüttert. Ausserdem wurden die Ziegelwände mit einer Aufbrennsperre gestrichen, damit sie nicht zu viel Wasser aus dem frischen Gips ziehen, die Betonwände wurden mit einem Haftgrund vorbehandelt. Die Türrahmen wurden verschalt und die Putzmaschine steht auch schon bereit. Wenn im DG die Trockenbauer dann hoffentlich am Montag fertig werden, muss an den Traufbalken auch noch aufgefüttert werden. Im Keller noch ein paar Putzschienen setzen und dann kann es auch bald schon los gehen mit dem Verputzen.

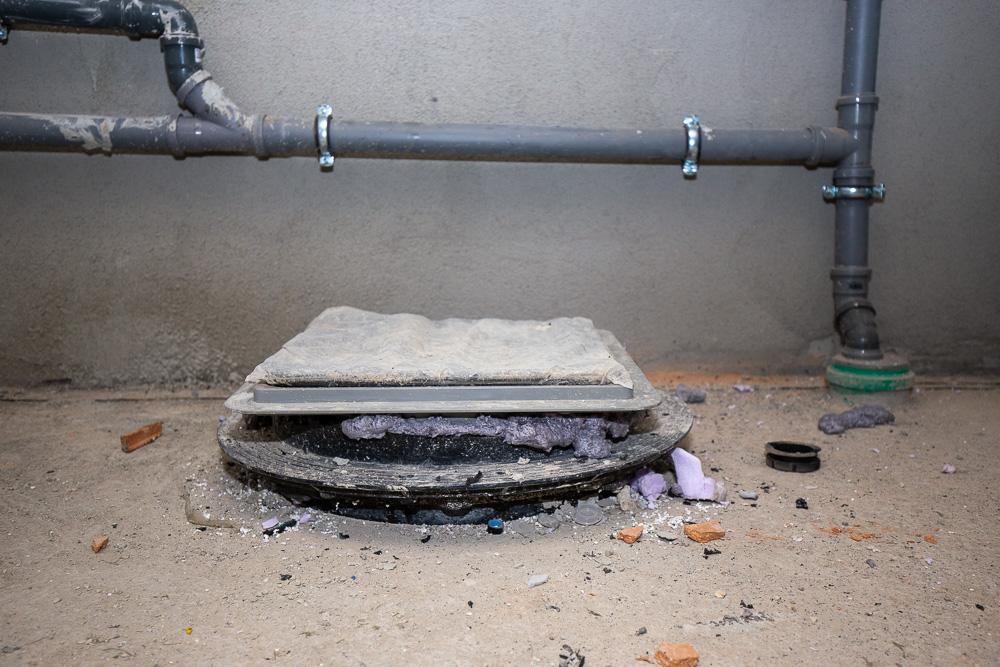

Am Freitag war nochmal jemand vom Rohbauer da, um die Rückstauklappe auf die richtige Höhe zu kürzen. Das versprochene Leerrohr (falls man später, warum auch immer, mal auf eine elektrische Klappe umrüsten will) fehlt allerdings noch.

Zwischensparrendämmung

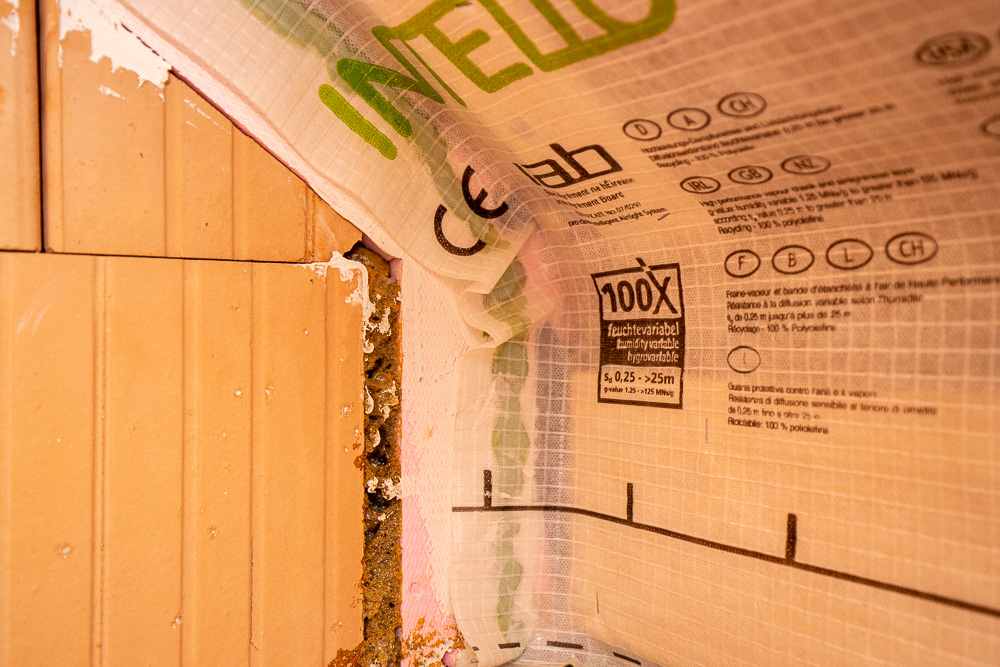

Bereits gestern wurden die Styroporteile an den Außenwänden vergipst. Sieht doch gleich viel schöner aus:

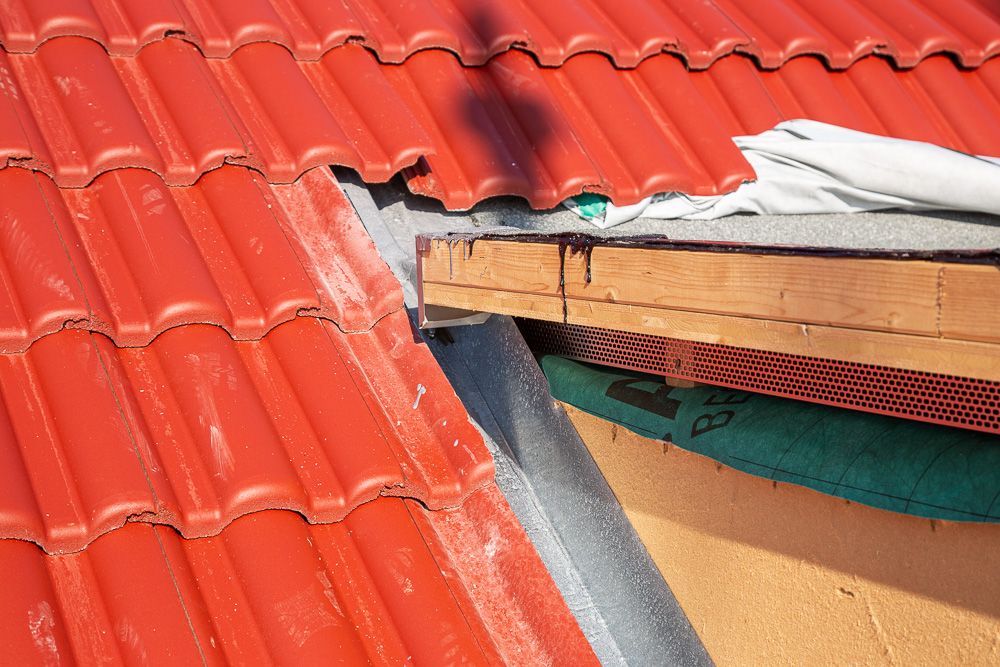

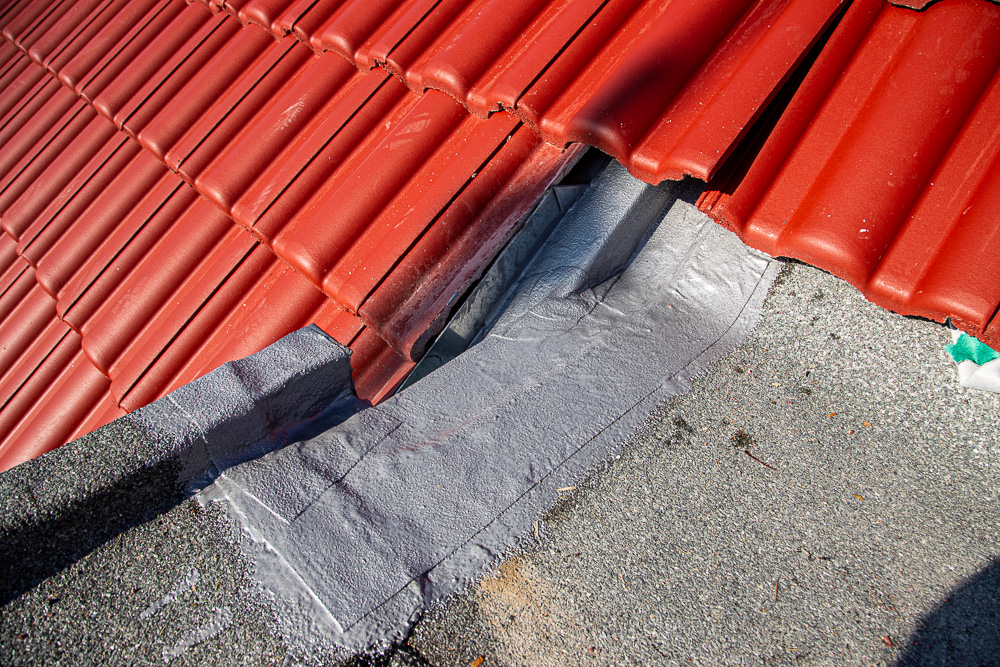

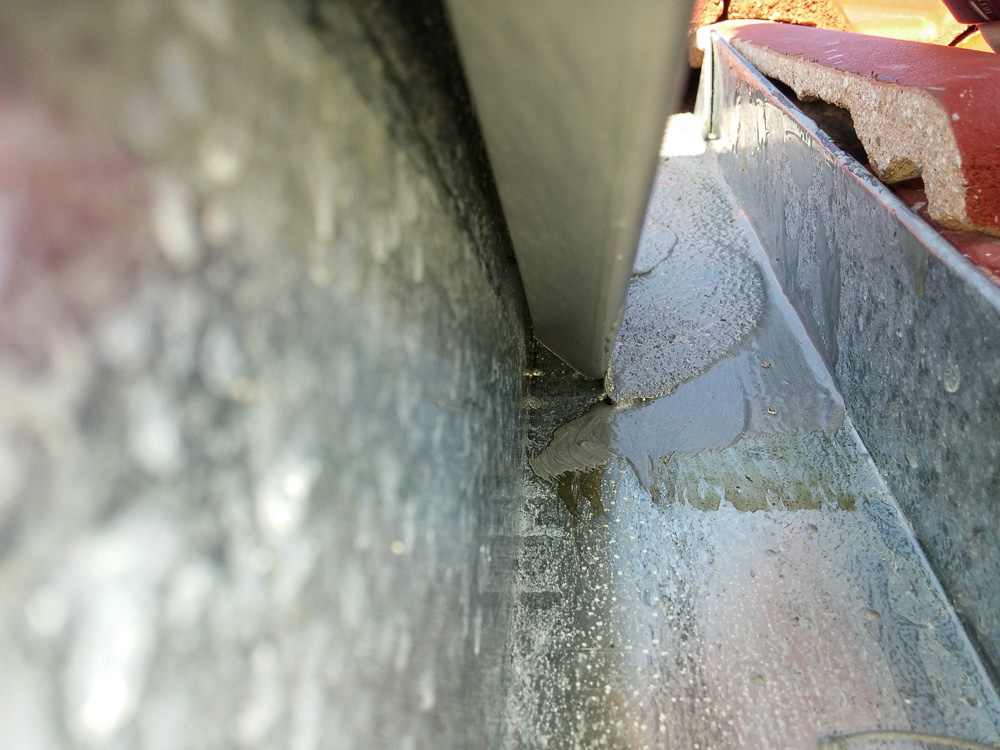

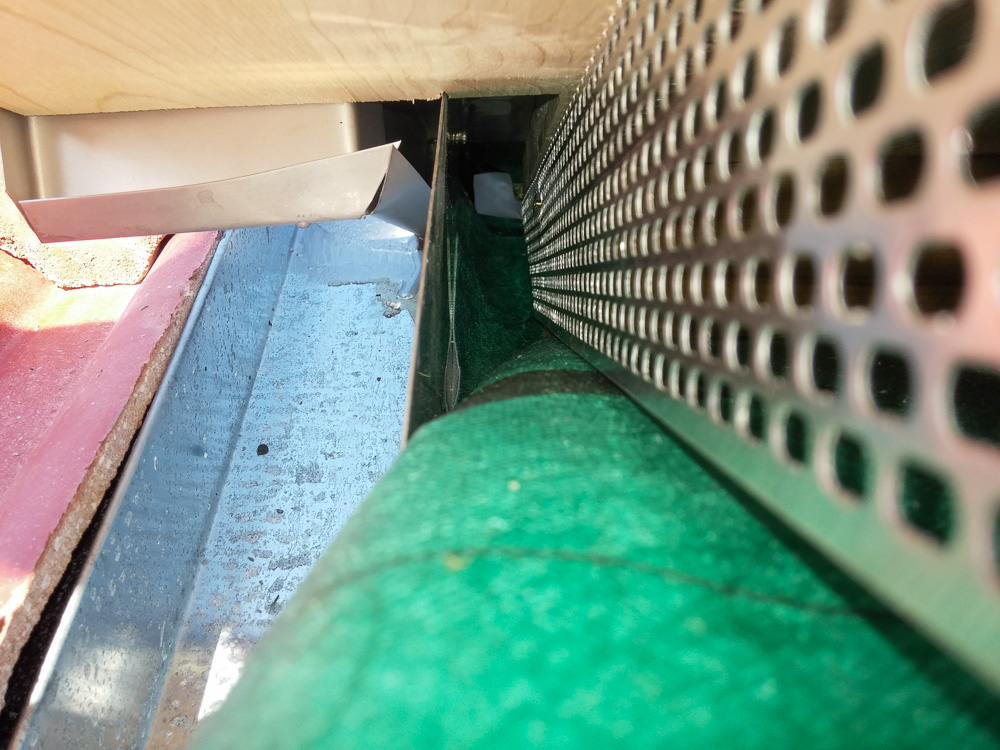

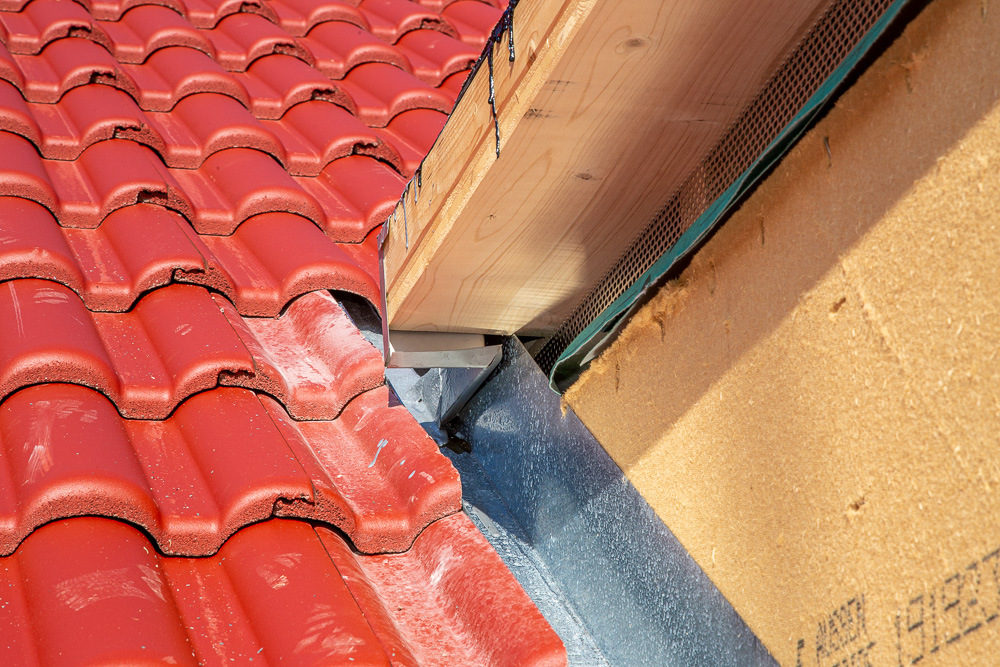

Ausserdem wurde gestern noch die Abdichtung für die Gaube fertig gestellt. Nun fehlt nur noch die Blechverwahrung und ein Keil unter den Dachplatten, damit die nichtmehr wegkippen oberhalb der Gaube. Das wird wohl allerdings noch etwas dauern bis der Flaschner so weit ist. Jetzt müsste jedenfalls alles dicht sein.

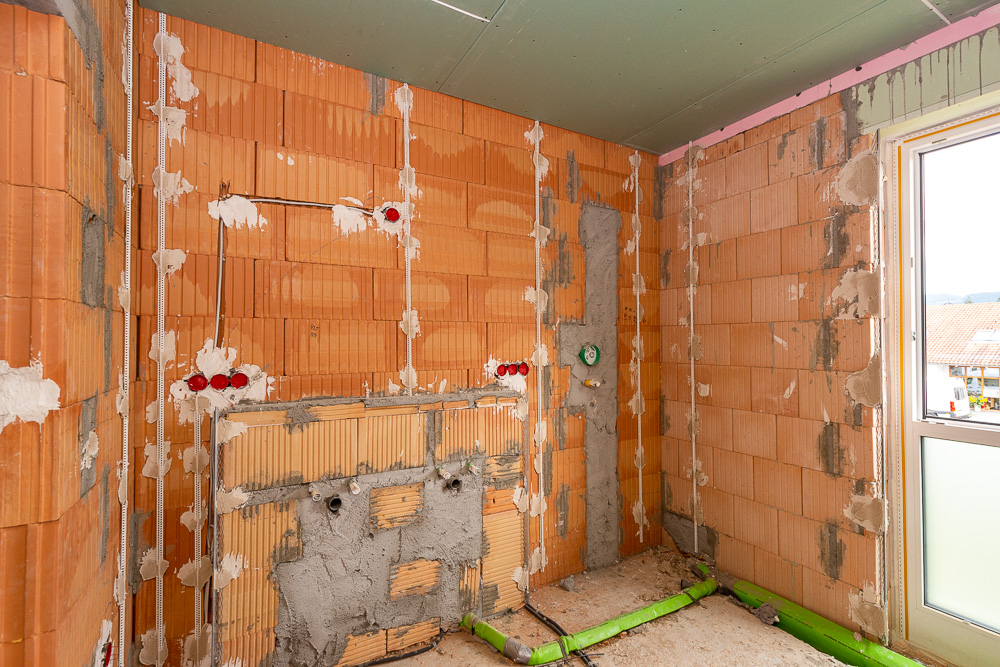

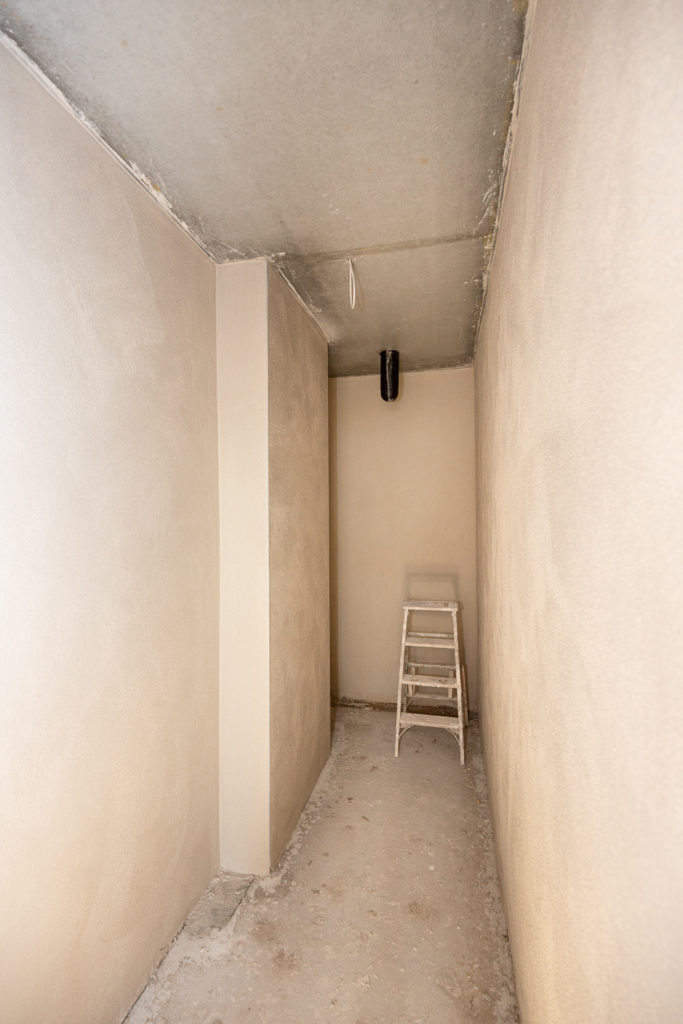

Auch im Keller hat sich was getan, im Technikraum wurden die Innenwände verputzt bevor mit den Installationen begonnen wird, da man hier später nicht mehr gut ran kommt.

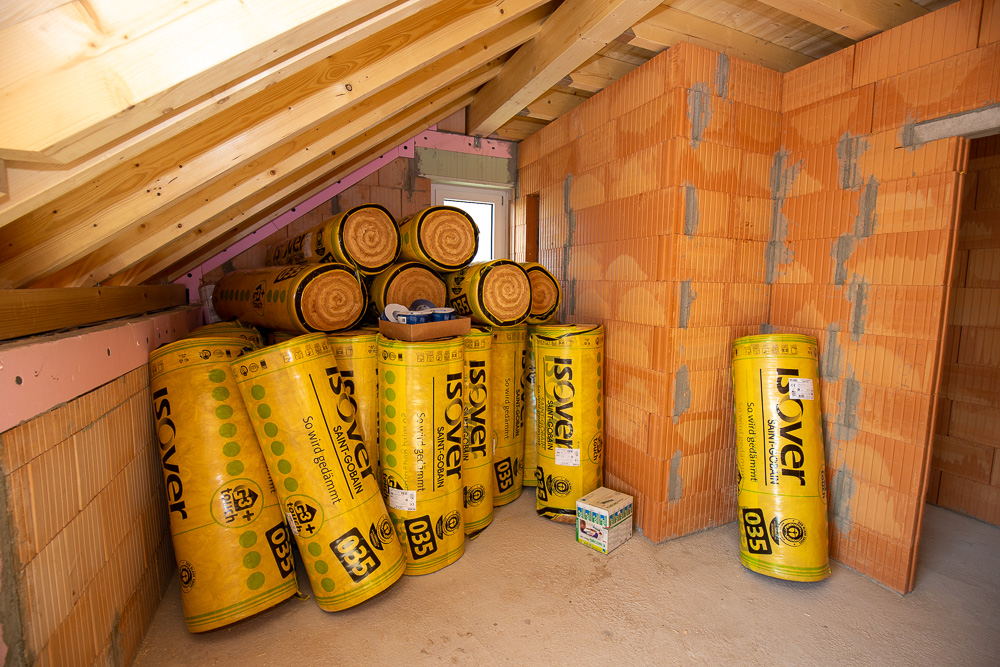

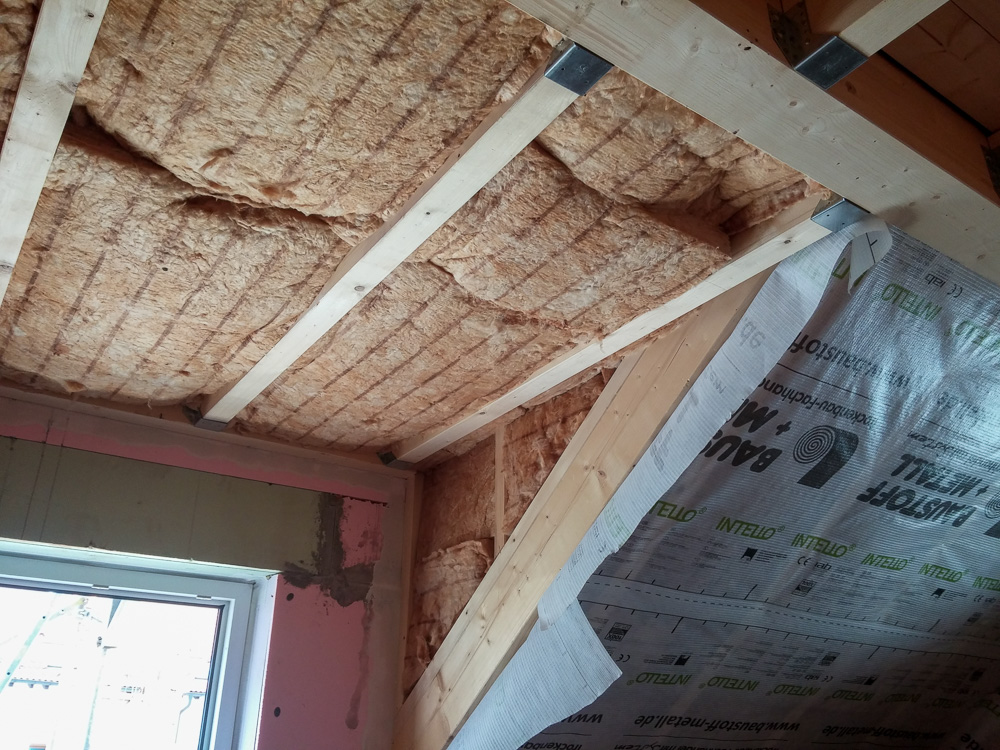

Heute wurde dann am Dach die Zwischensparrendämmung eingebaut und die Dampfsperre angebracht. So ganz perfekt finde ich es aus meiner Laiensicht nicht gelöst an allen Stellen, aber es ist wohl in Ordnung sagen die Fachmänner.

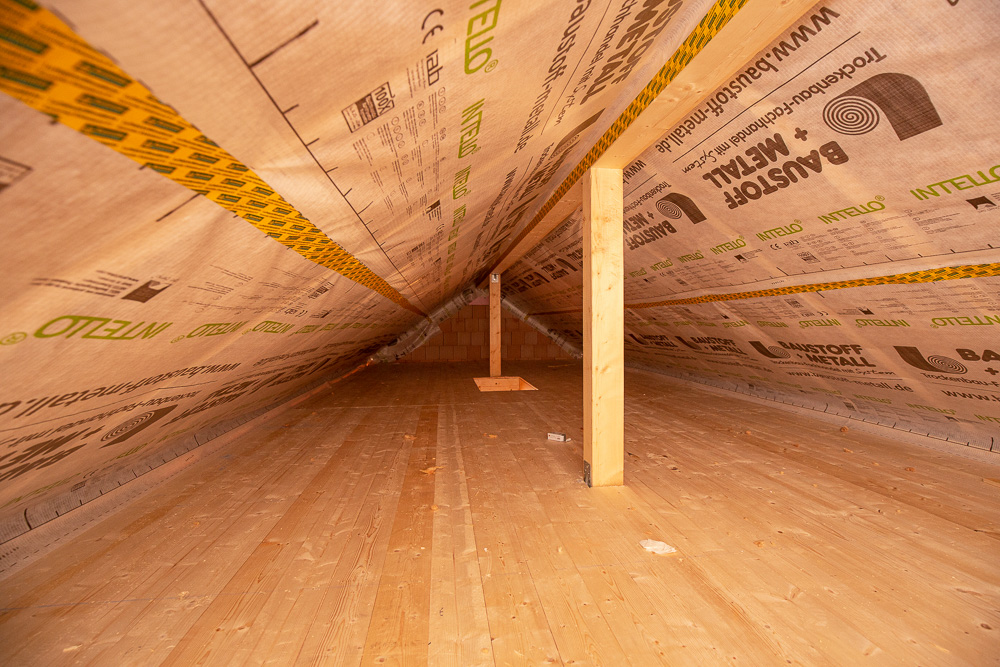

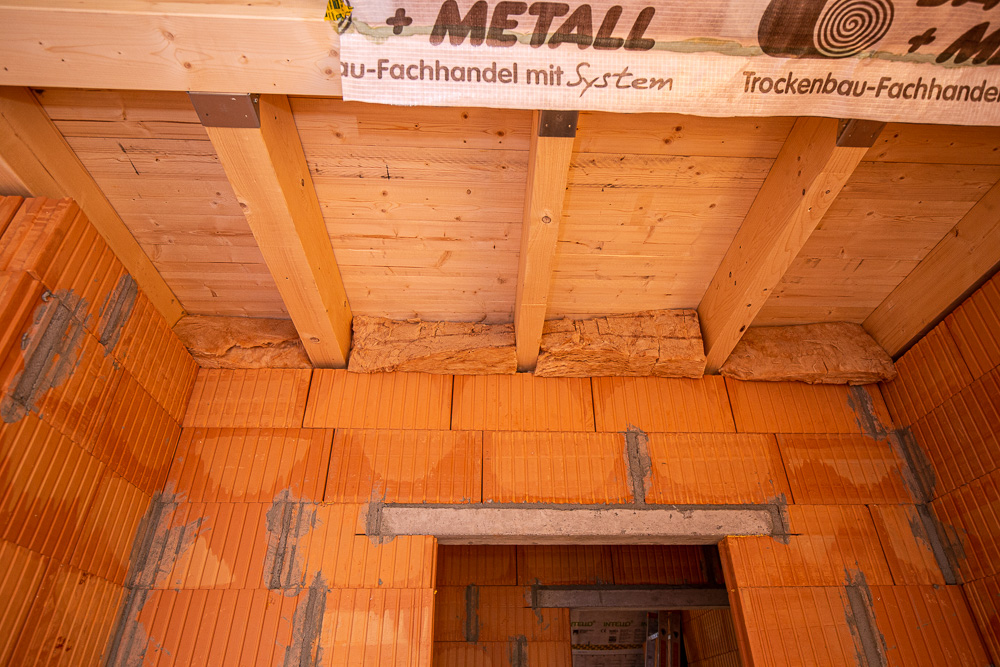

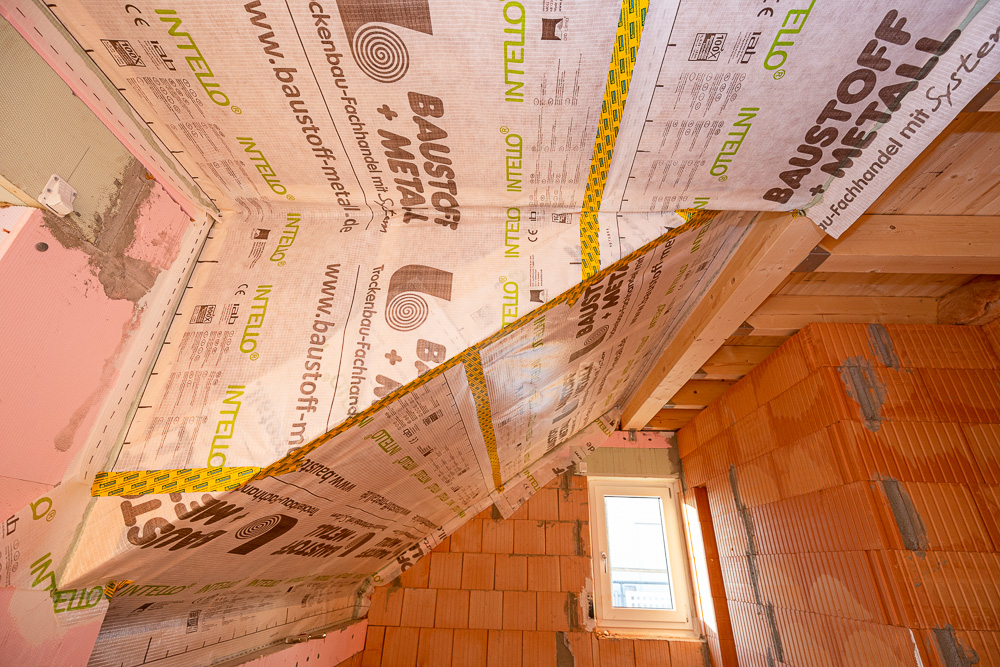

Da wir uns für die Zwischensparrendämmung bis hoch zum First entschieden hatten, muss die DG-Decke nicht gedämmt werden. In der Planung hat sich das logisch und vernünftig angehört, aber wenn man jetzt davor steht und den leeren Platz zwischen den Kehlbalken sieht, würde da eine Dämmung schon sehr gut rein passen. Da noch Dämmfilz übrig war, wurde spontan festgelegt, dass wir die Decke über dem Bad auch noch dämmen, da hier die Temperatur zumindest zeitweise etwas höher sein könnte als in den anderen Räumen. Im Flur und in den Schlafzimmern wird die Zwischendecke nicht gedämmt. Nur über den Innenwänden wird ein Streifen Dämmung eingebaut, um die Schallübertragung zwischen den Räumen zu reduzieren.

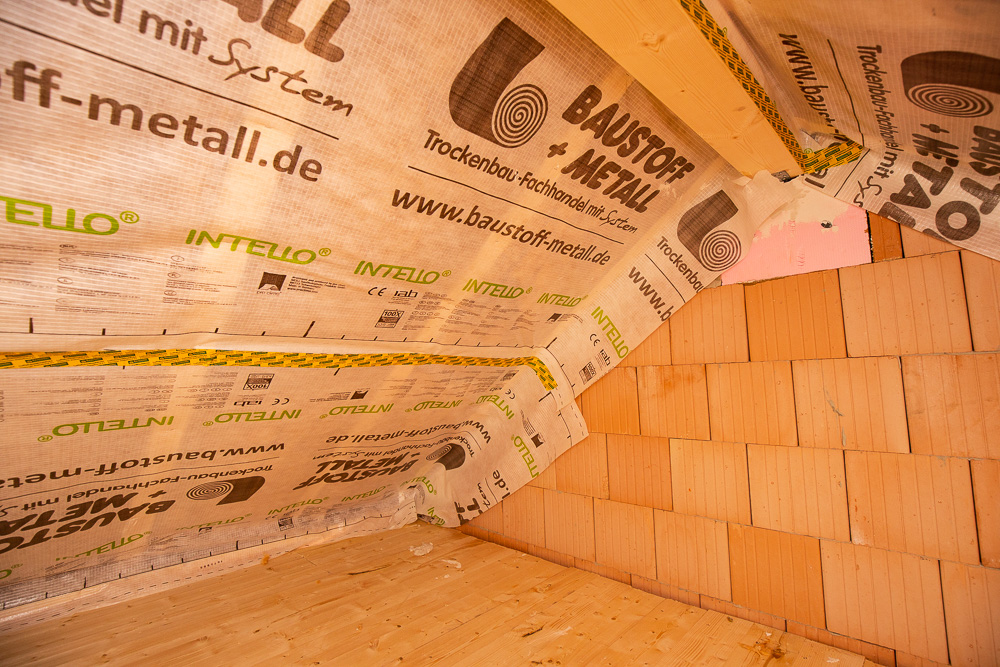

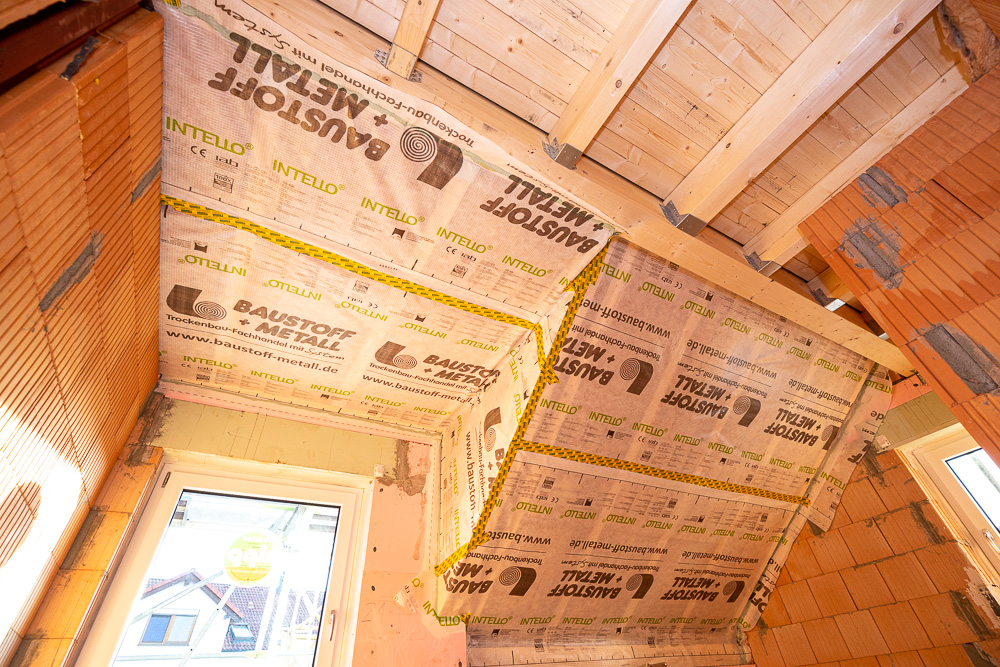

Die Dampfsperre soll verhindern, dass Feuchtigkeit aus dem Innenraum in die Dämmung eindringen kann. Sie sollte luftdicht verklebt werden, hier sieht man ringsum den grünen Kleber.

Und nebenbei hat der Rolladenbauer noch die Kästen für die Gurtroller an allen Fenstern montiert, an denen wir keinen elektrischen Antrieb geplant haben.
